社地域小中一貫校建設工事の進捗について

更新日:2024年04月10日

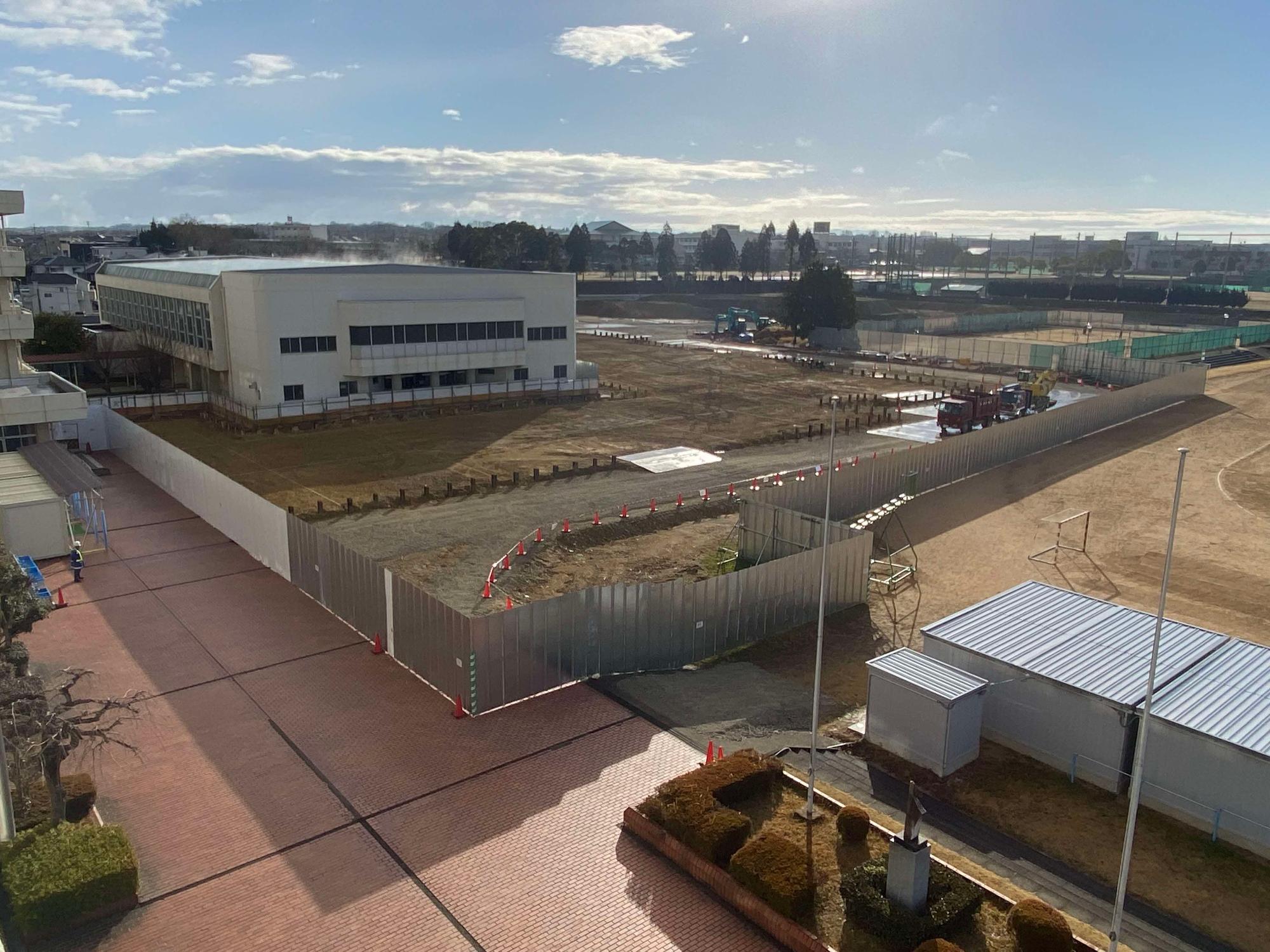

工事の様子

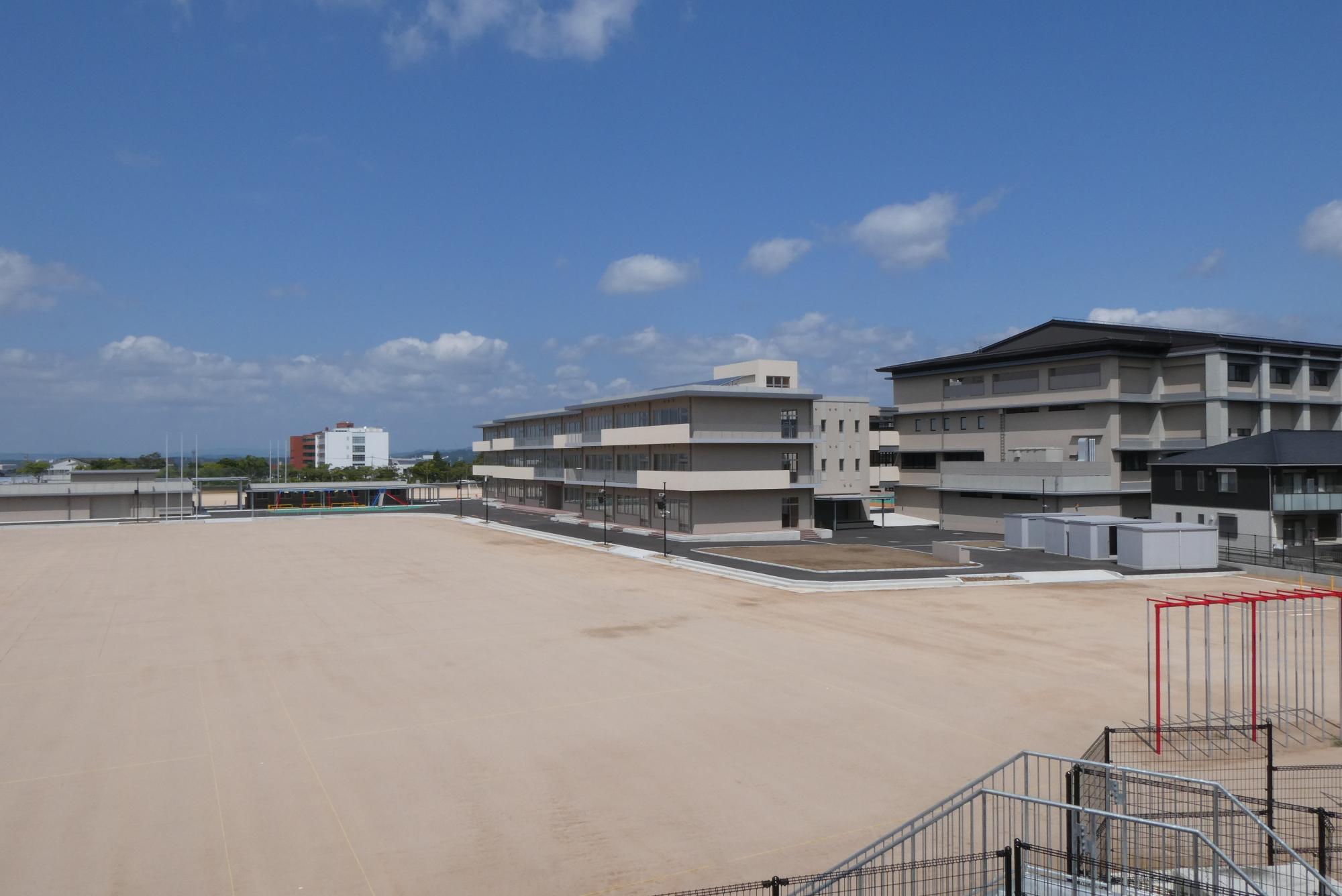

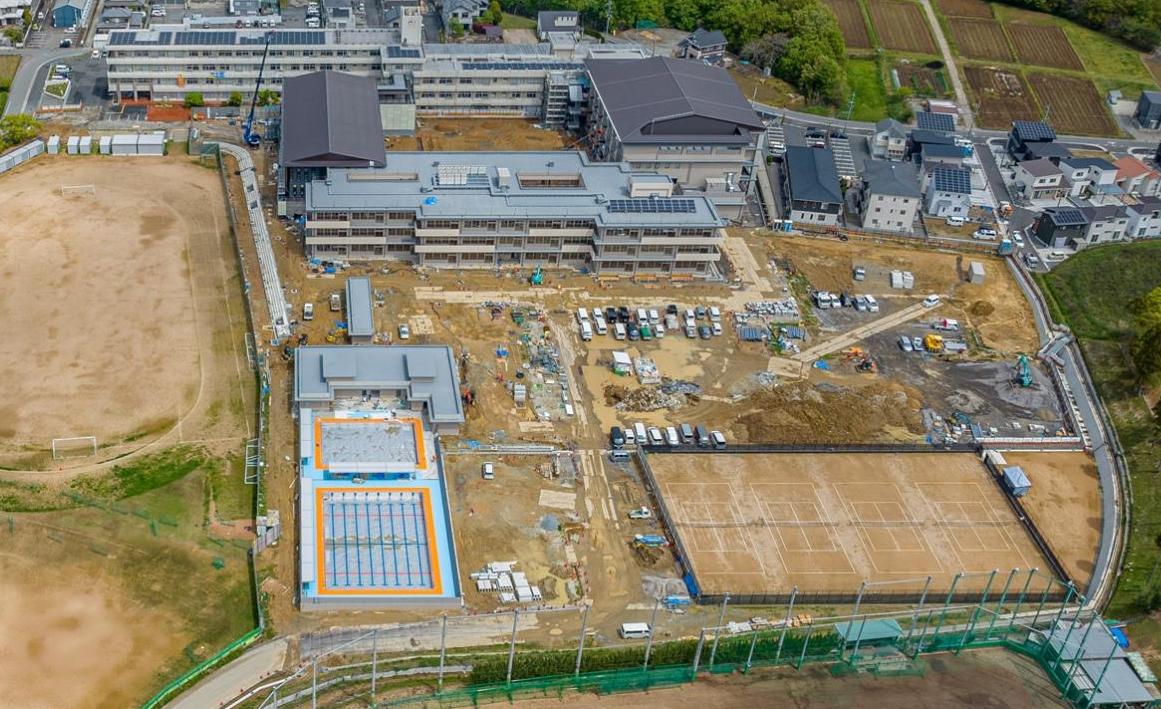

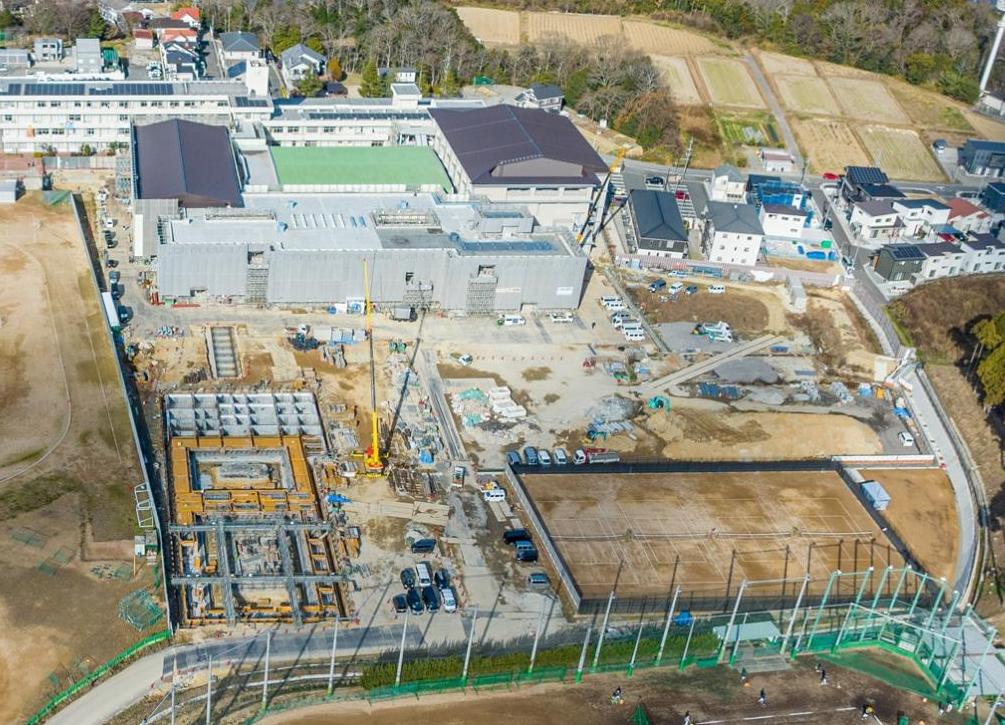

工事進捗(令和6年3月末)

工事進捗R6.3

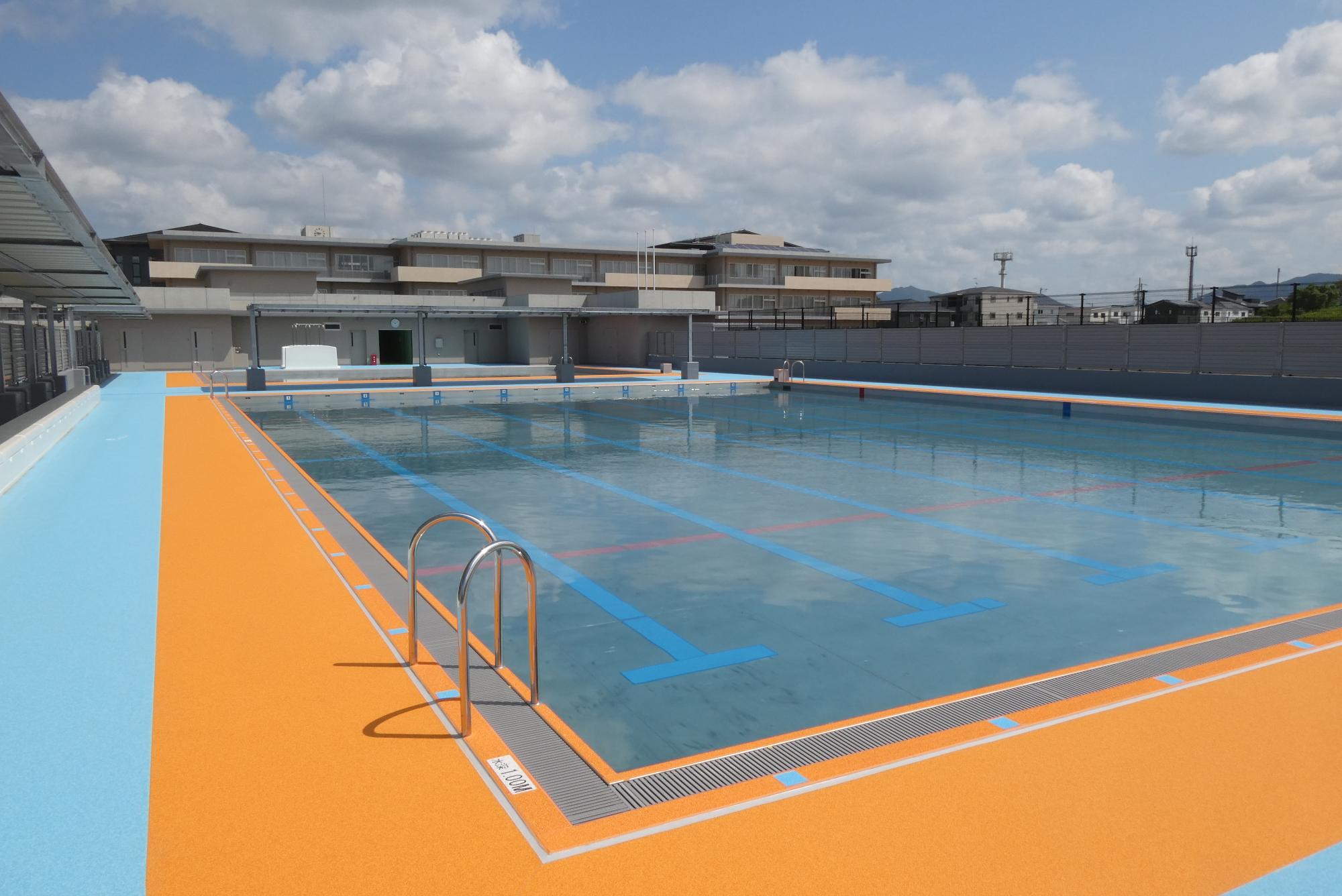

プール工事を進めています。

工事進捗R6.3月末

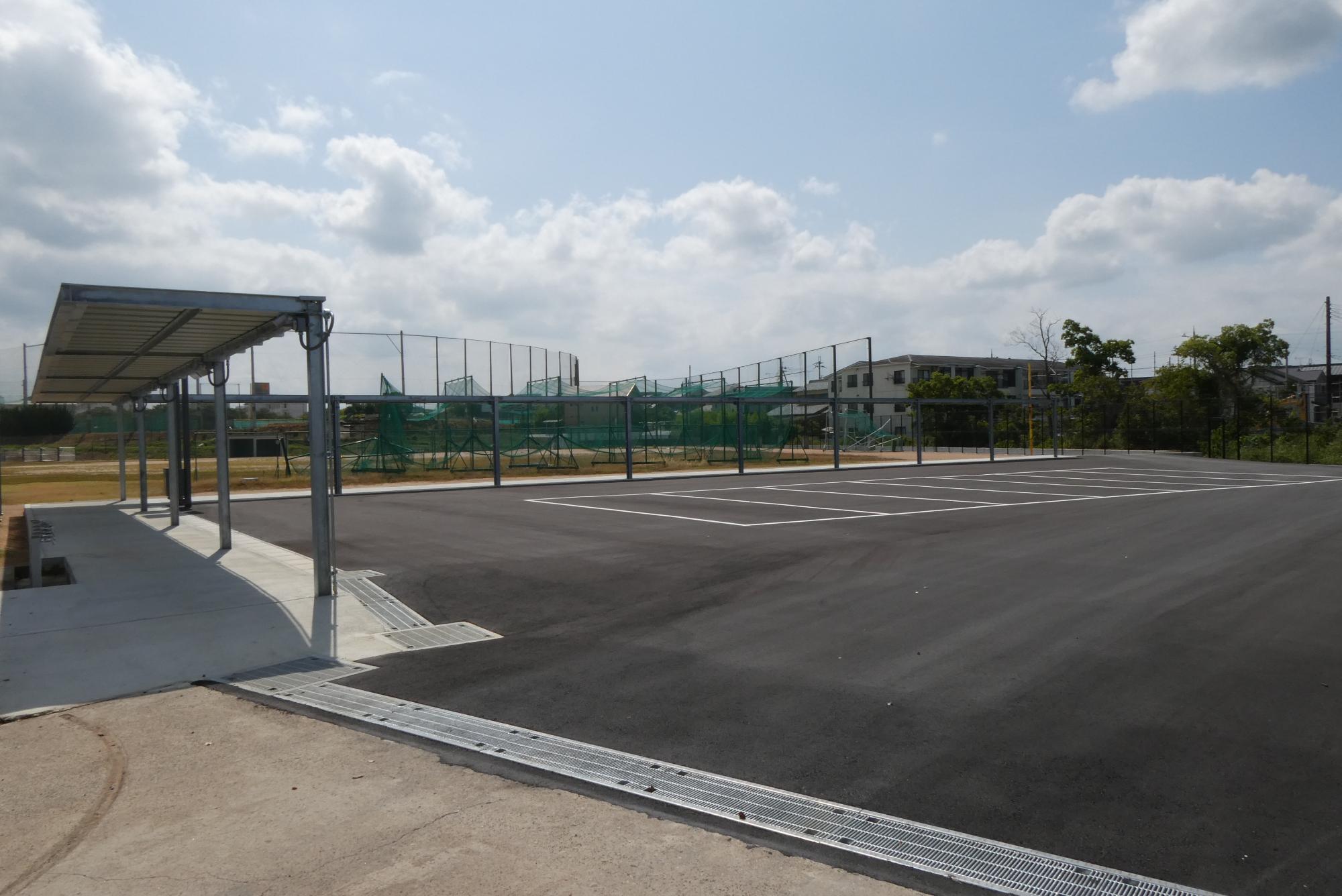

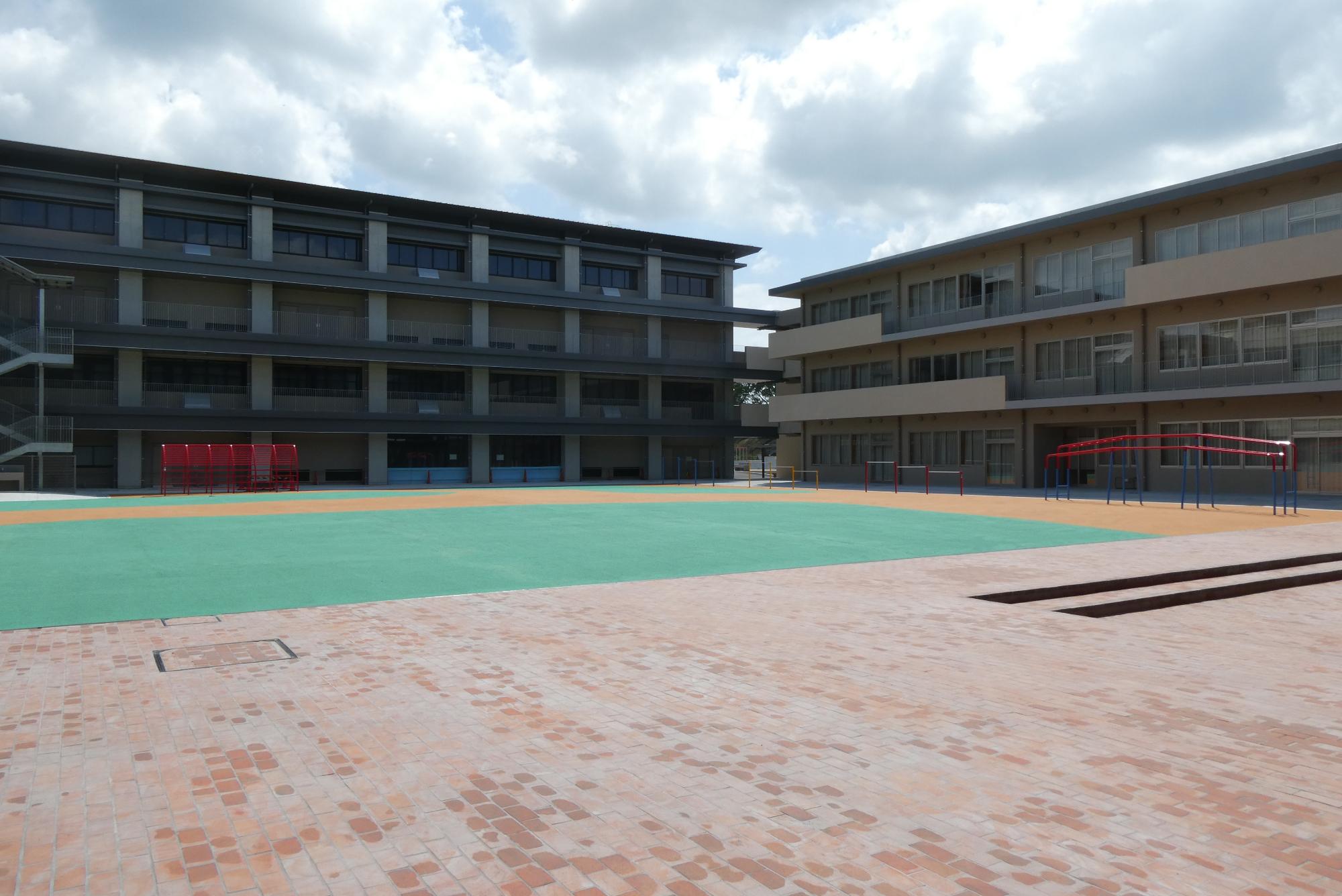

南側上空からの写真

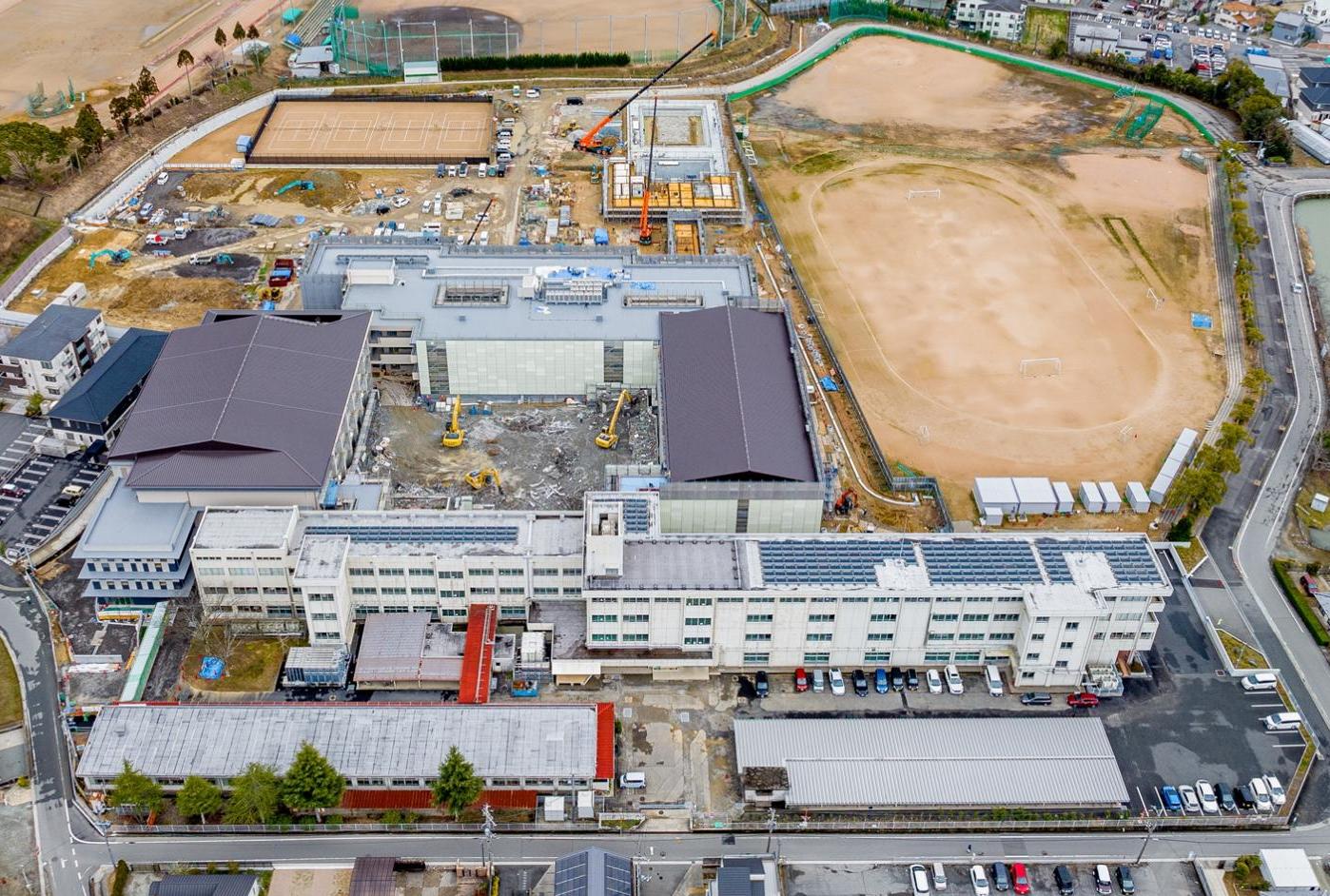

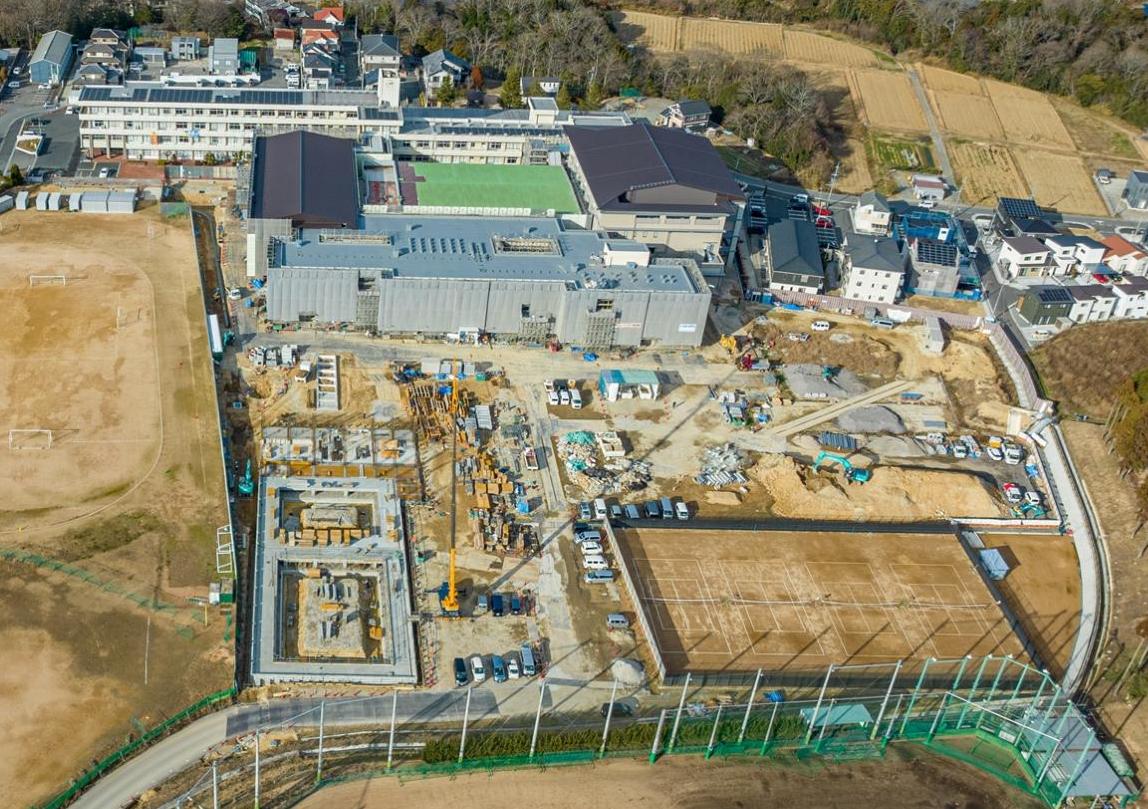

工事進捗(令和6年2月末)

工事進捗R6.2月末

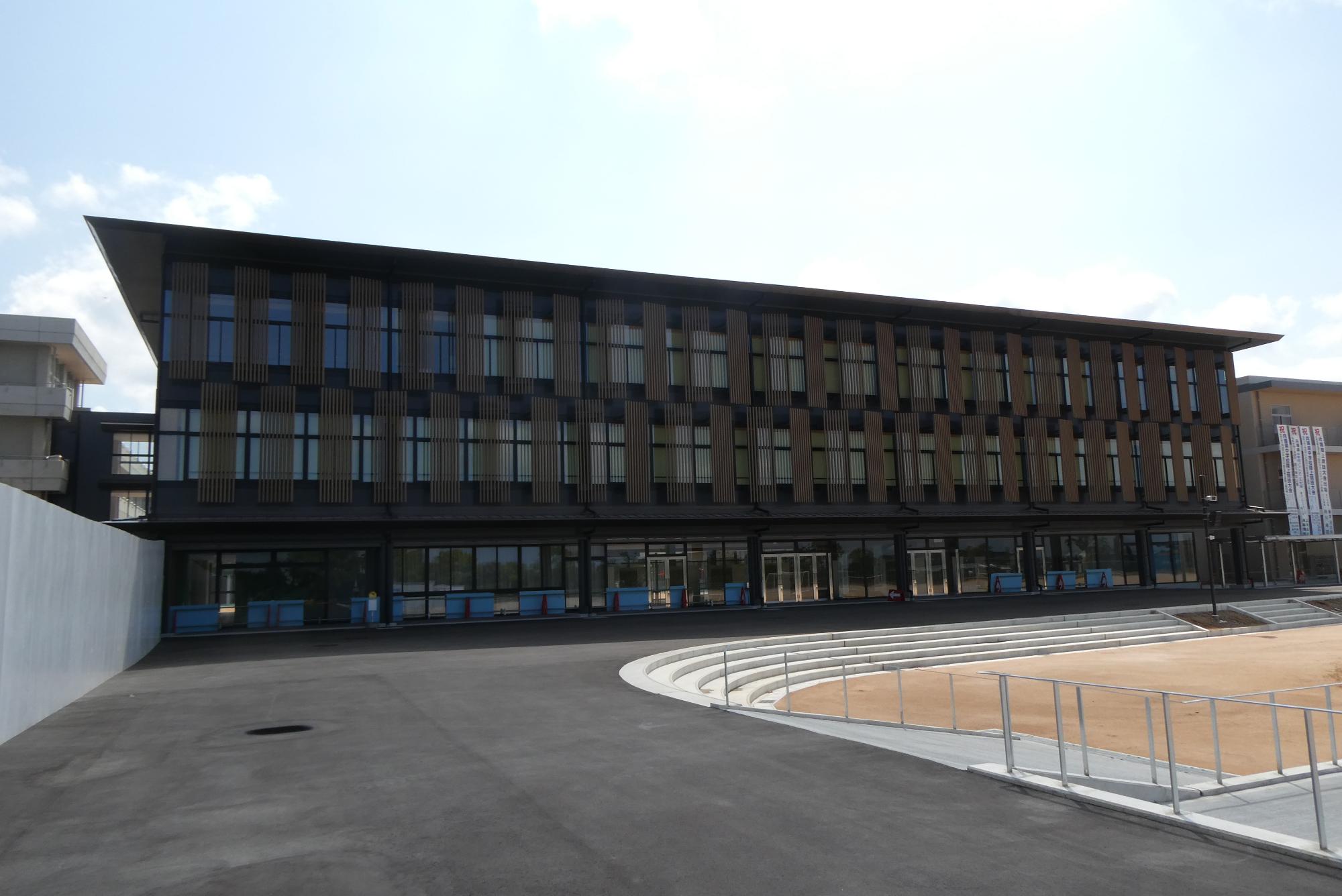

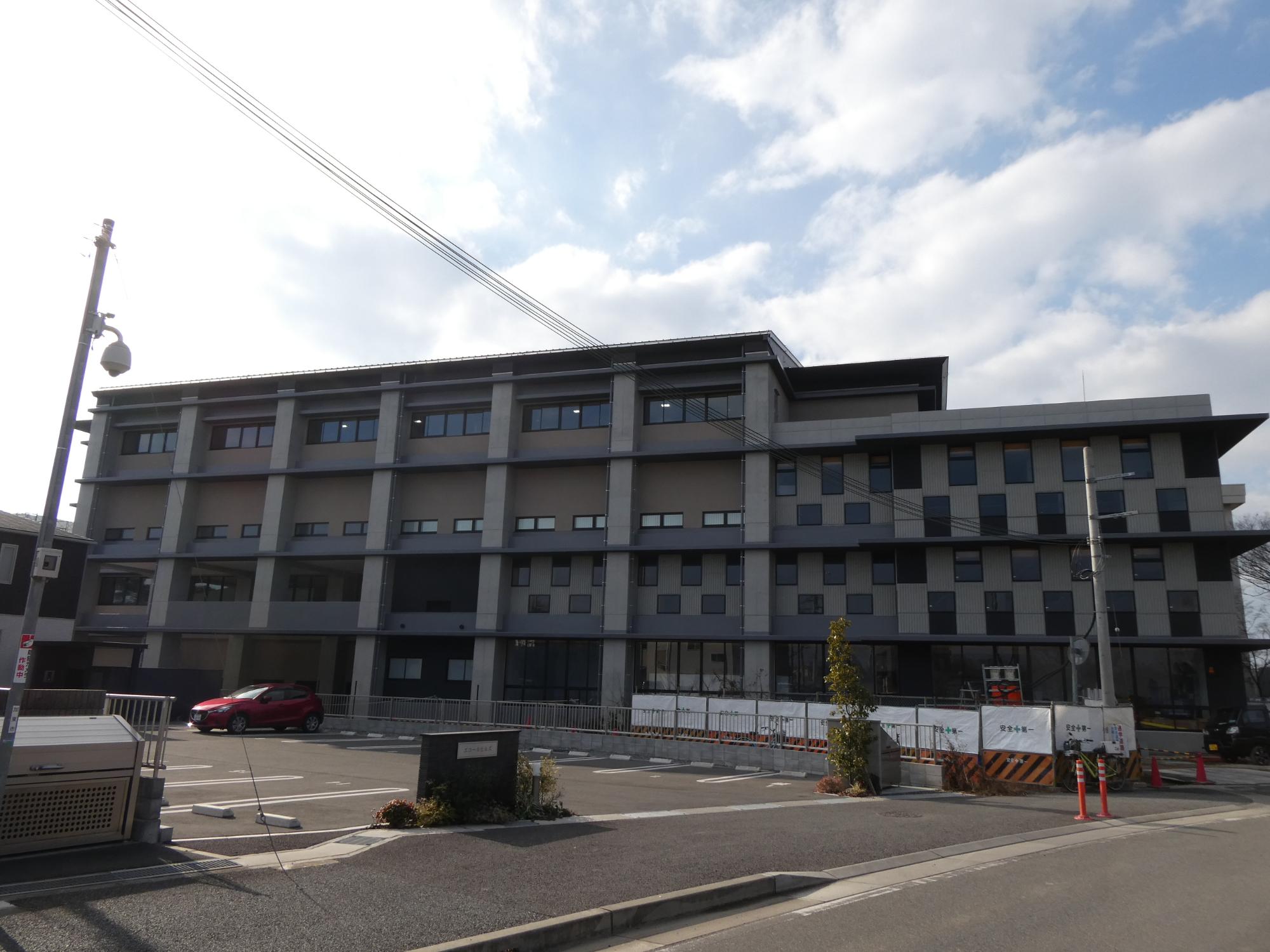

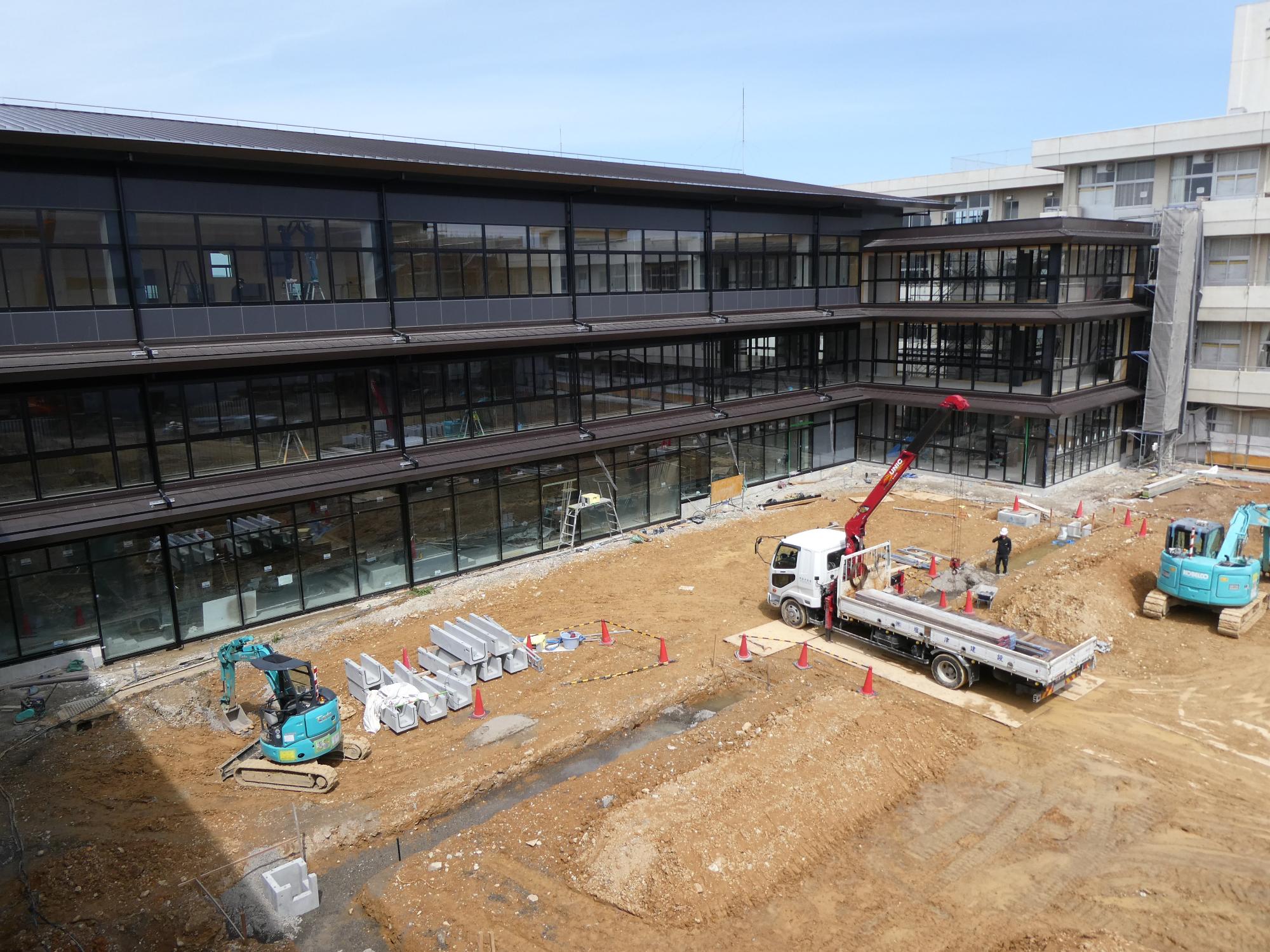

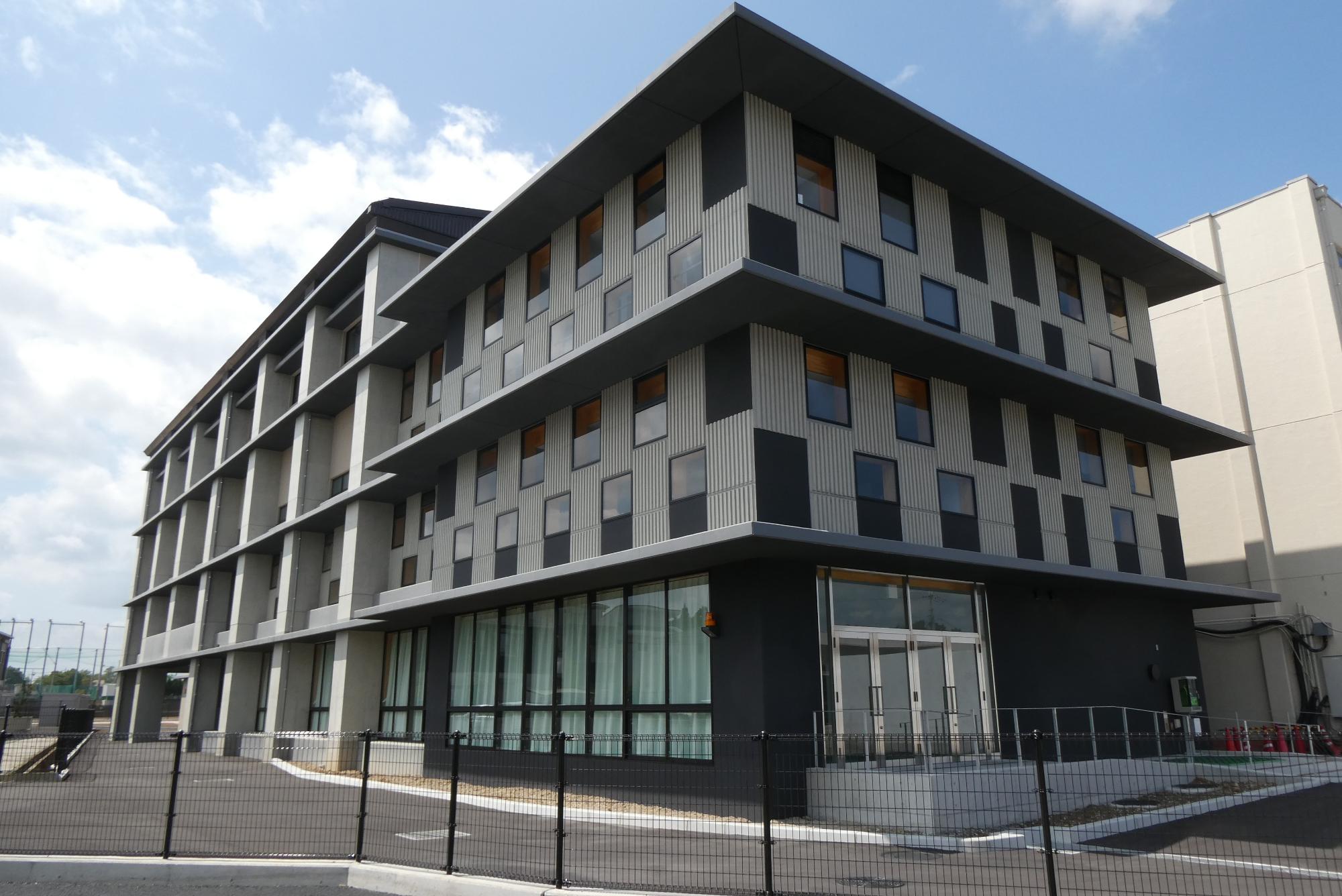

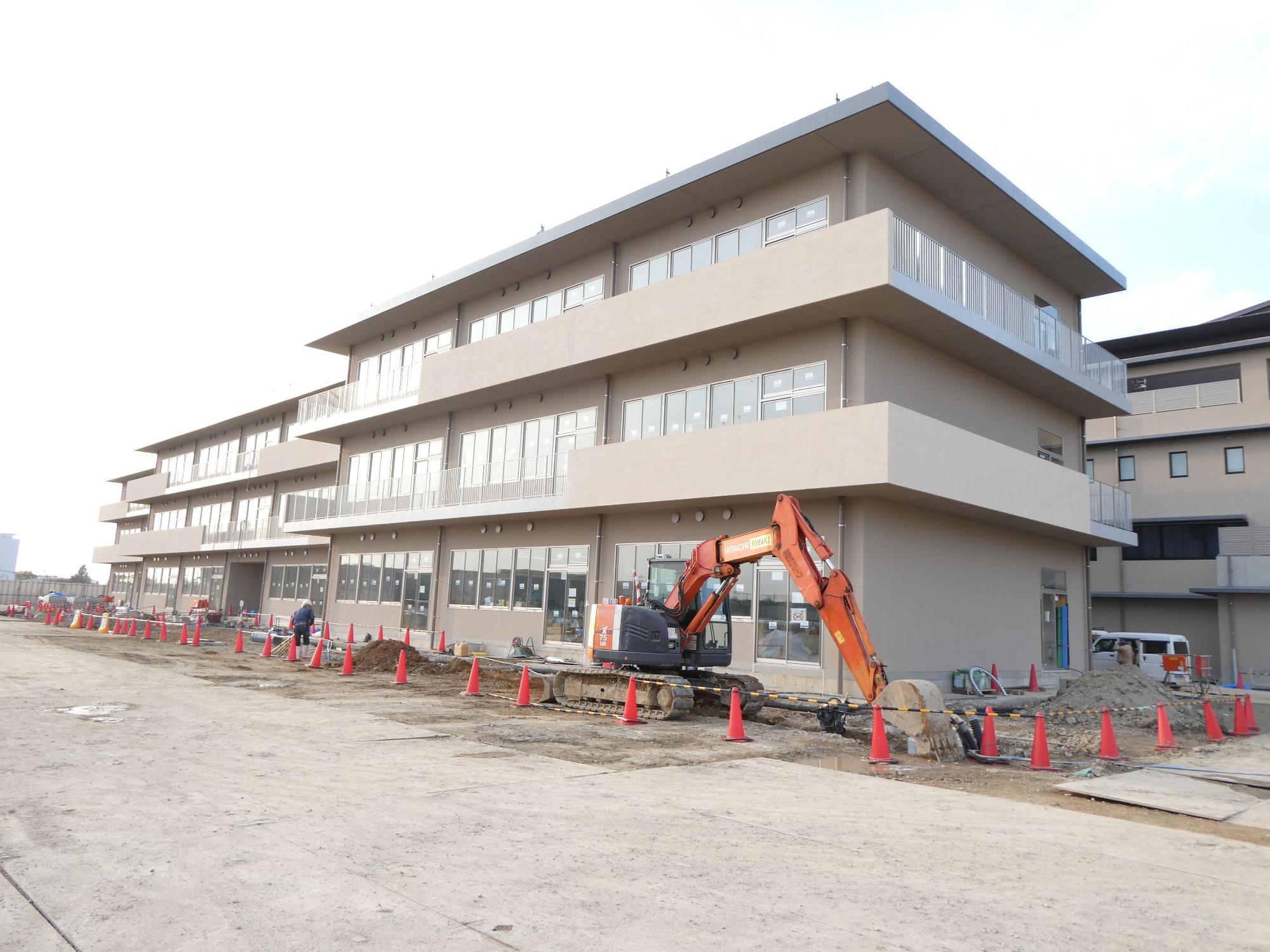

増築校舎棟の外装工事が完了しました。

引き続き、建物内の工事を進めています。

工事進捗R6.2月末

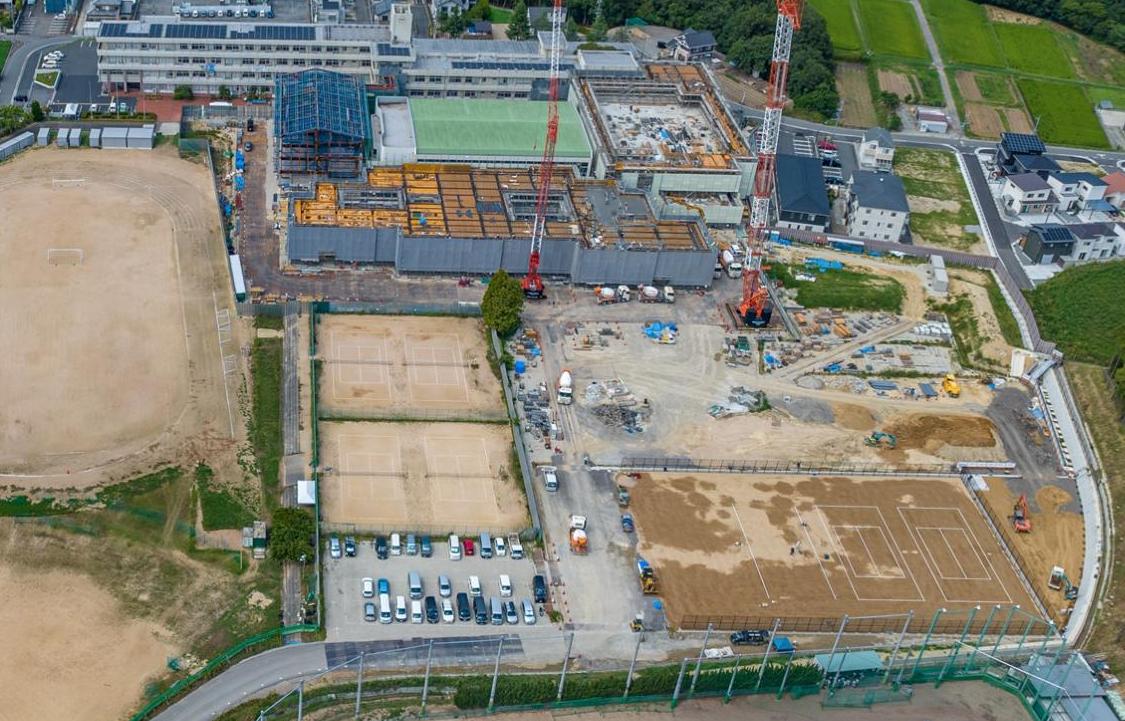

北側上空からの写真

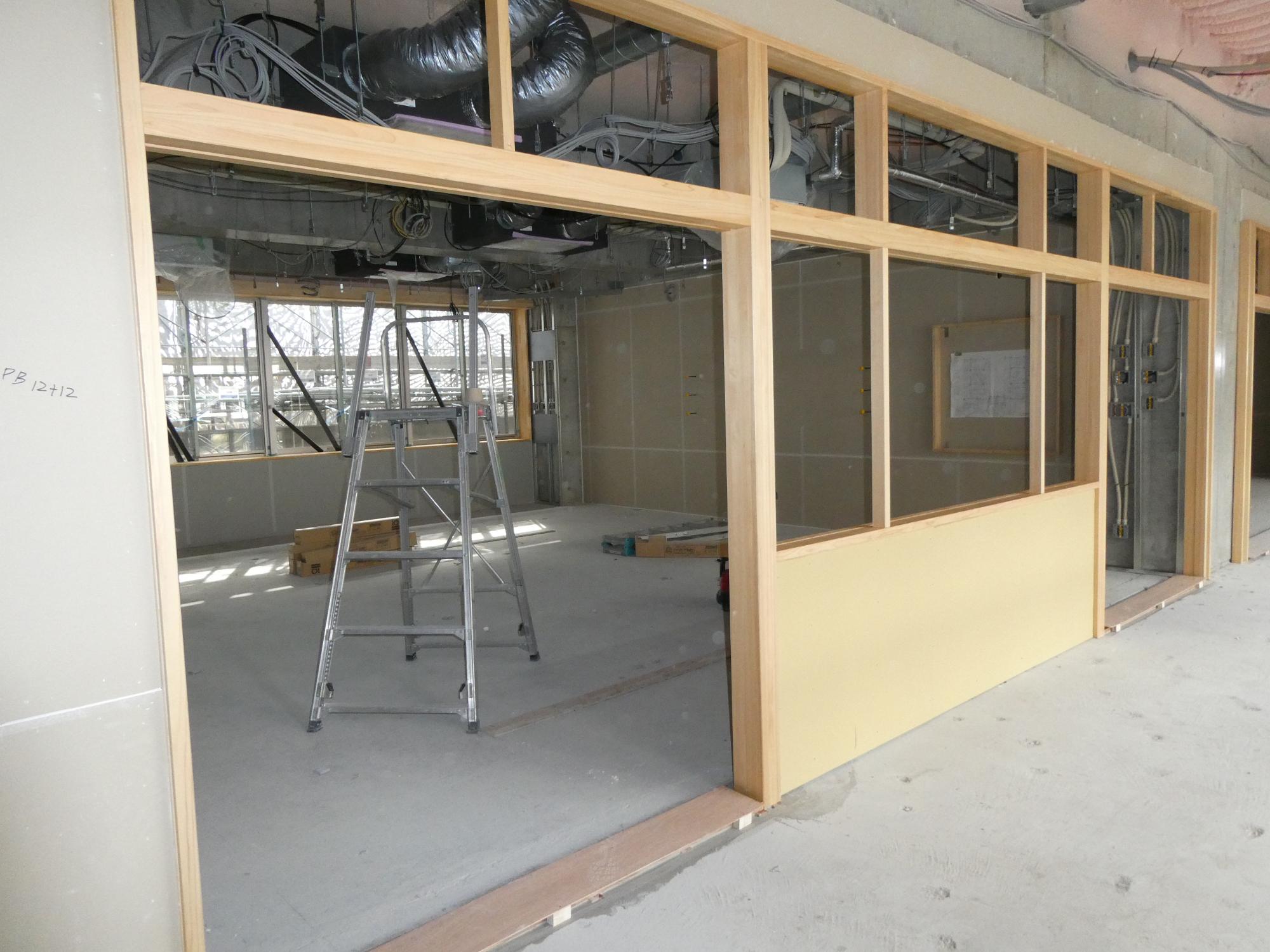

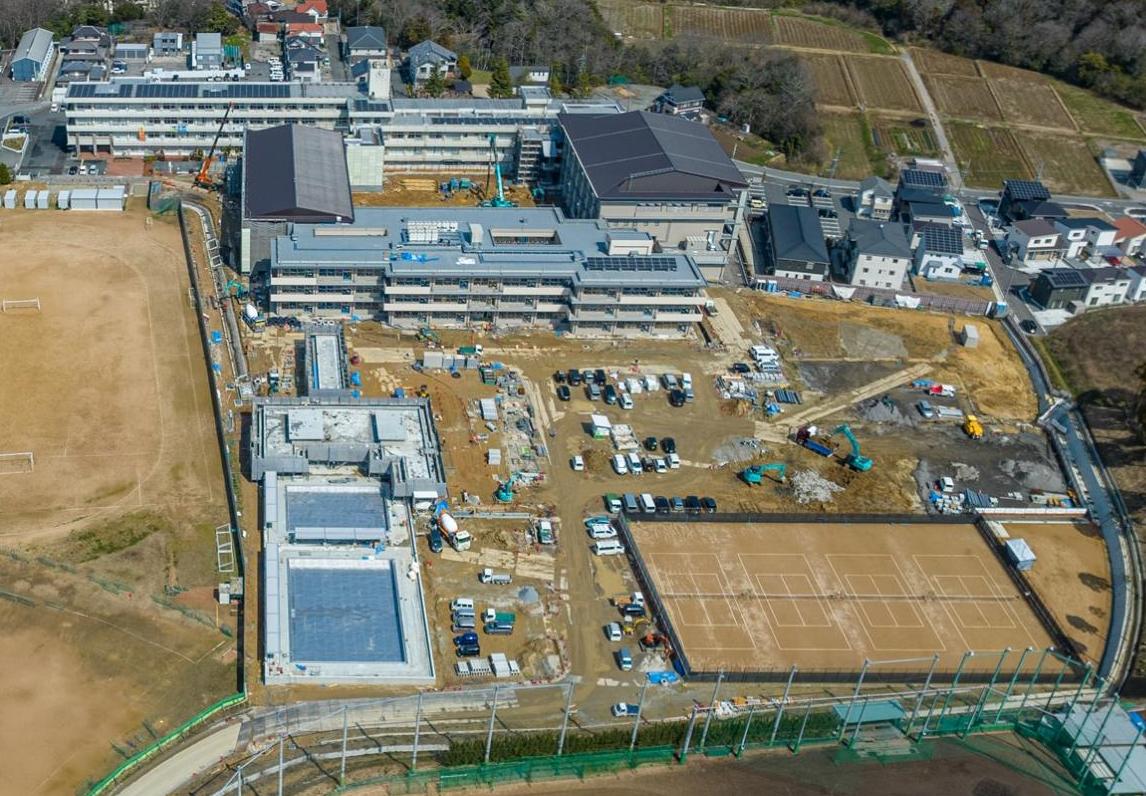

工事進捗(令和6年1月末)

工事進捗R6.1月末

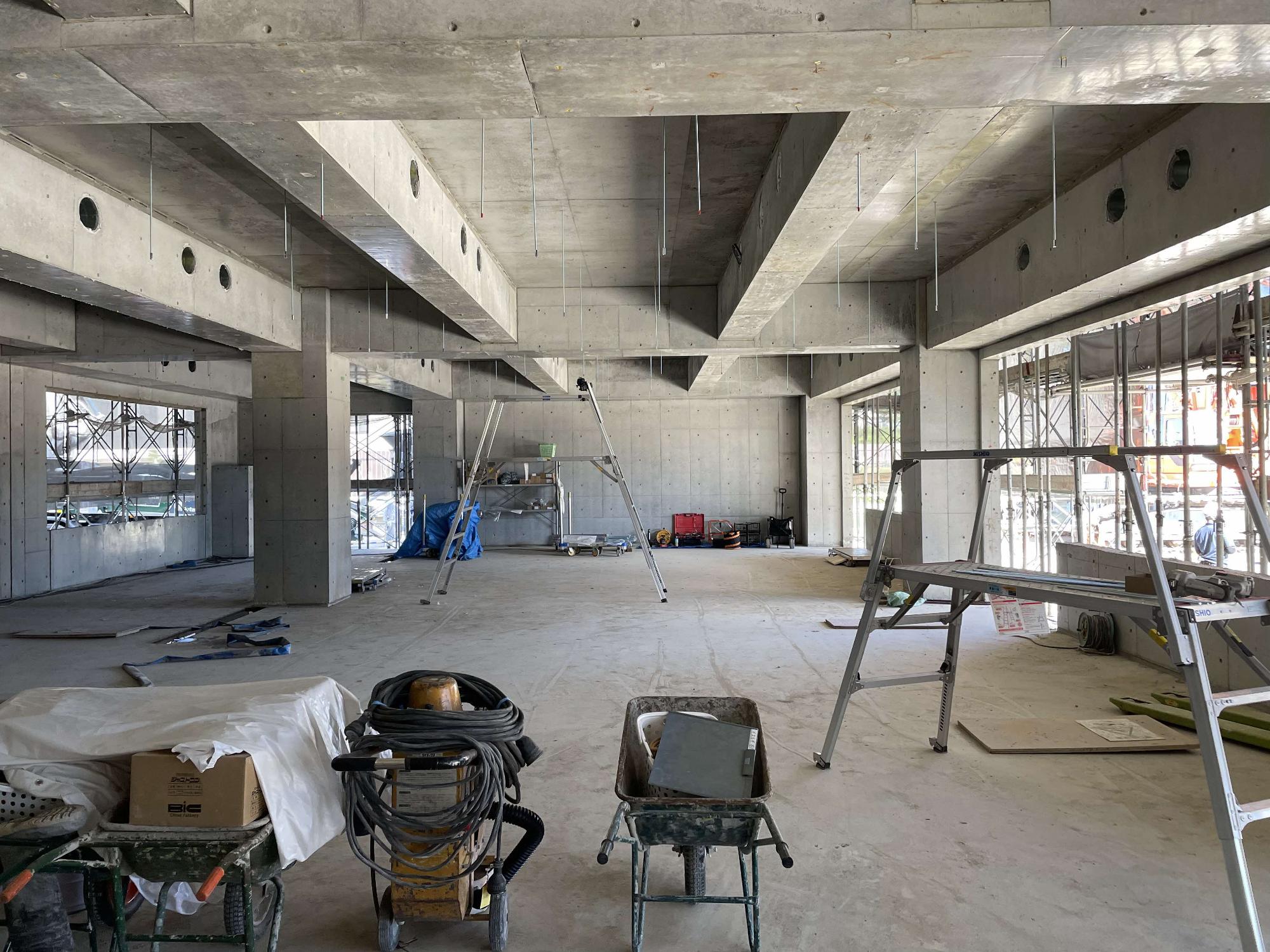

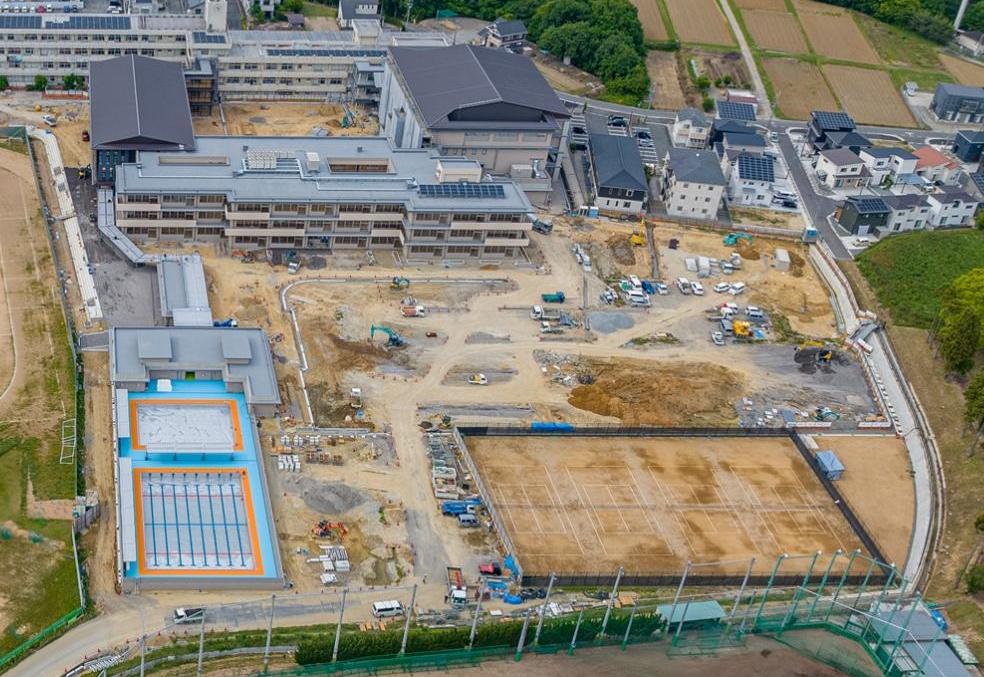

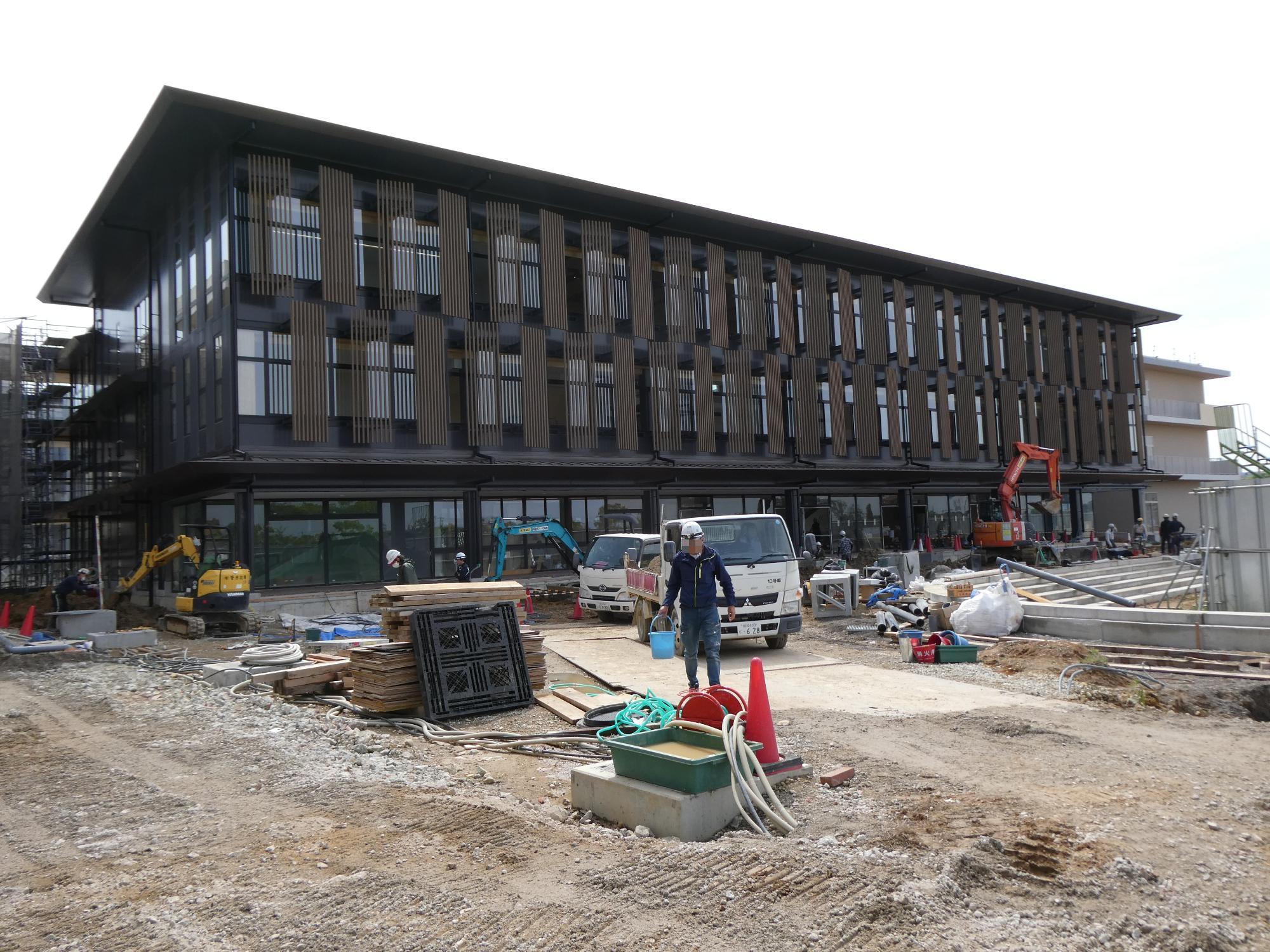

増築校舎棟の内装工事を進めています。

工事進捗R6.1月末2

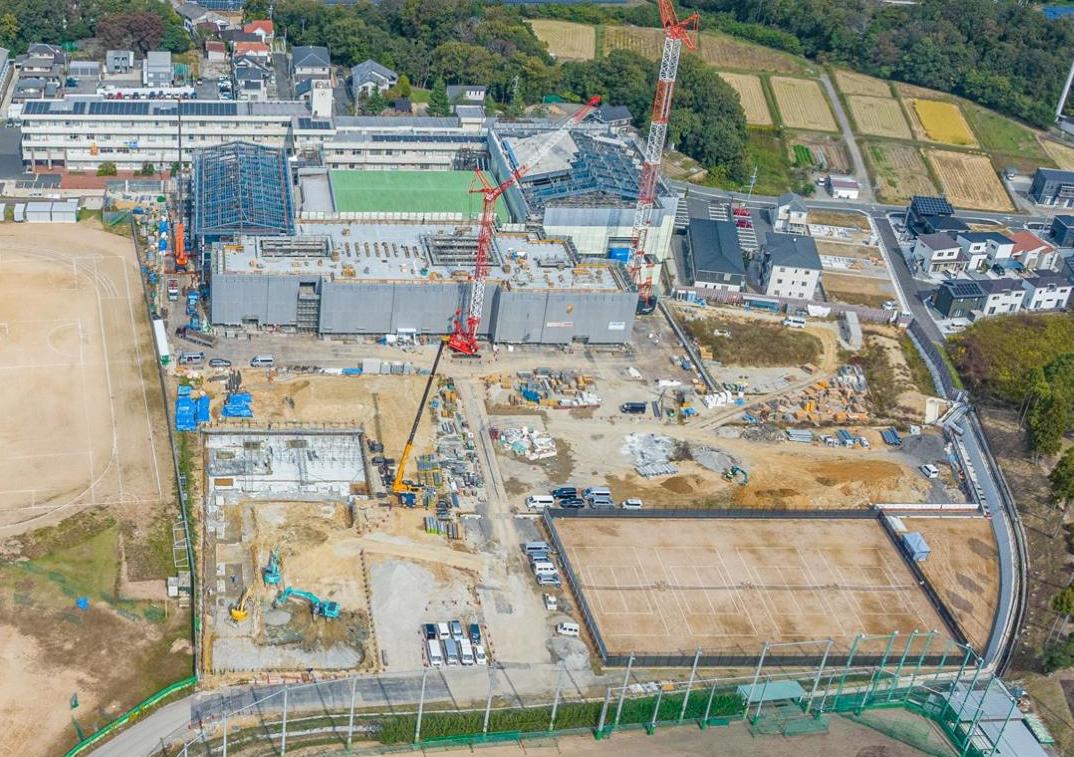

南側上空からの写真

工事進捗(令和5年12月末)

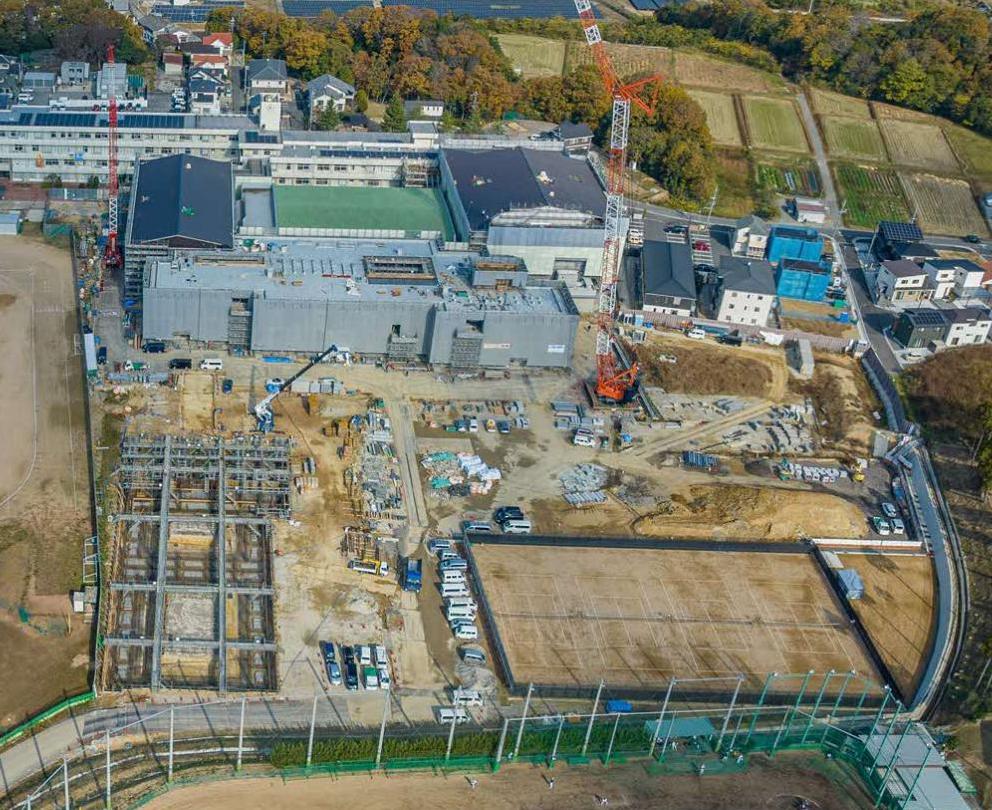

工事進捗12月末

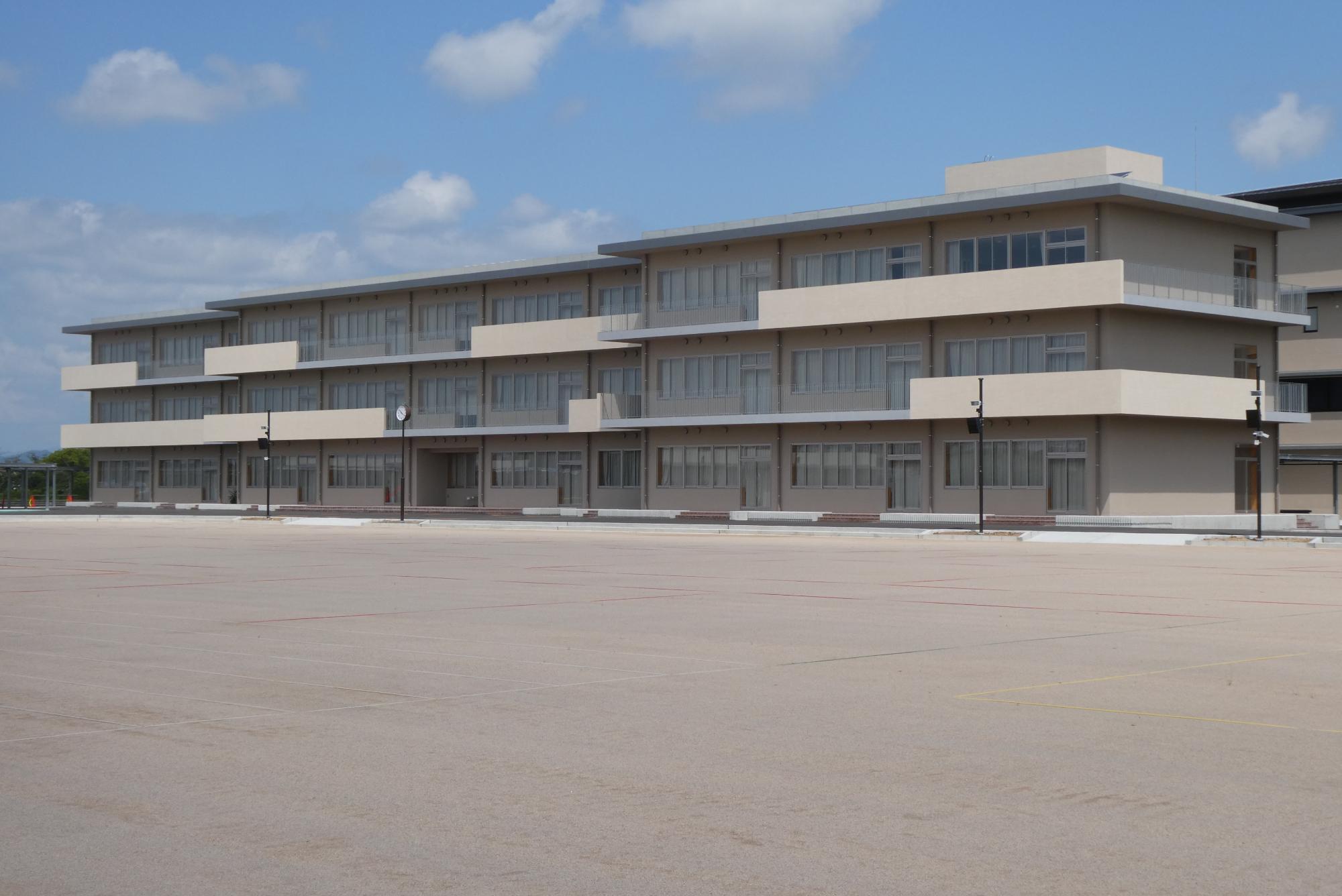

屋内運動場棟が完成しました。

工事進捗12月末

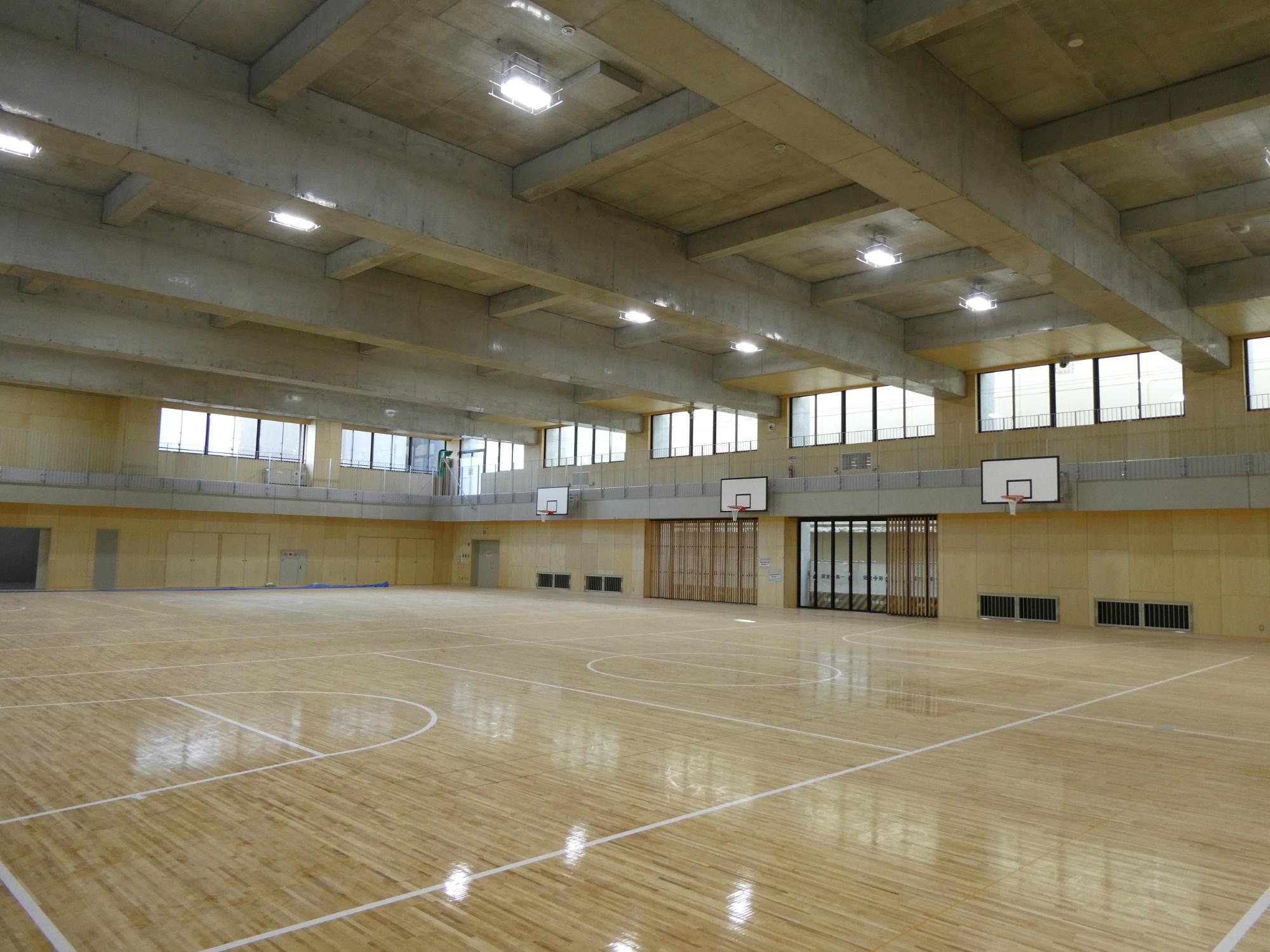

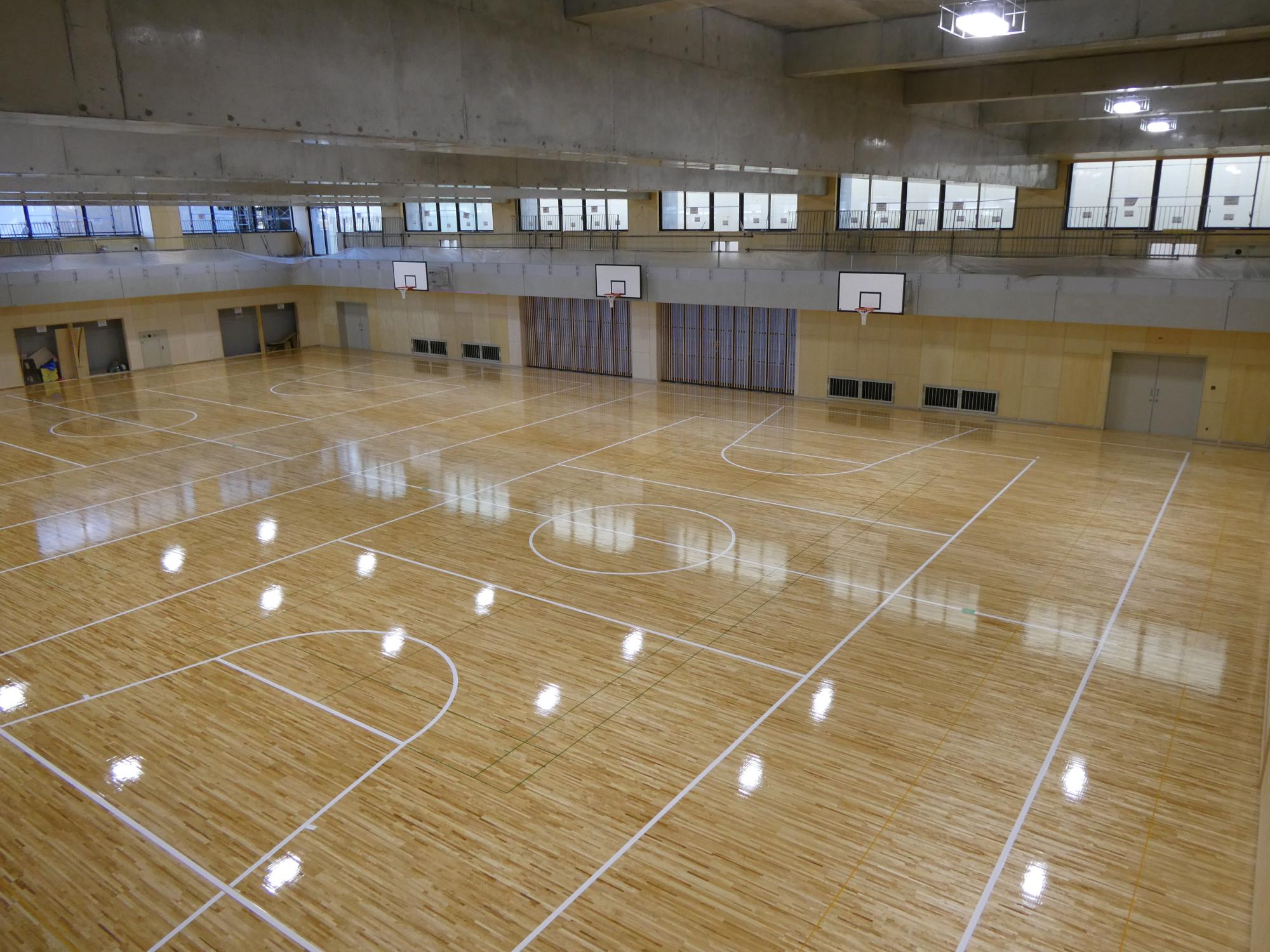

小体育館

工事進捗12月末

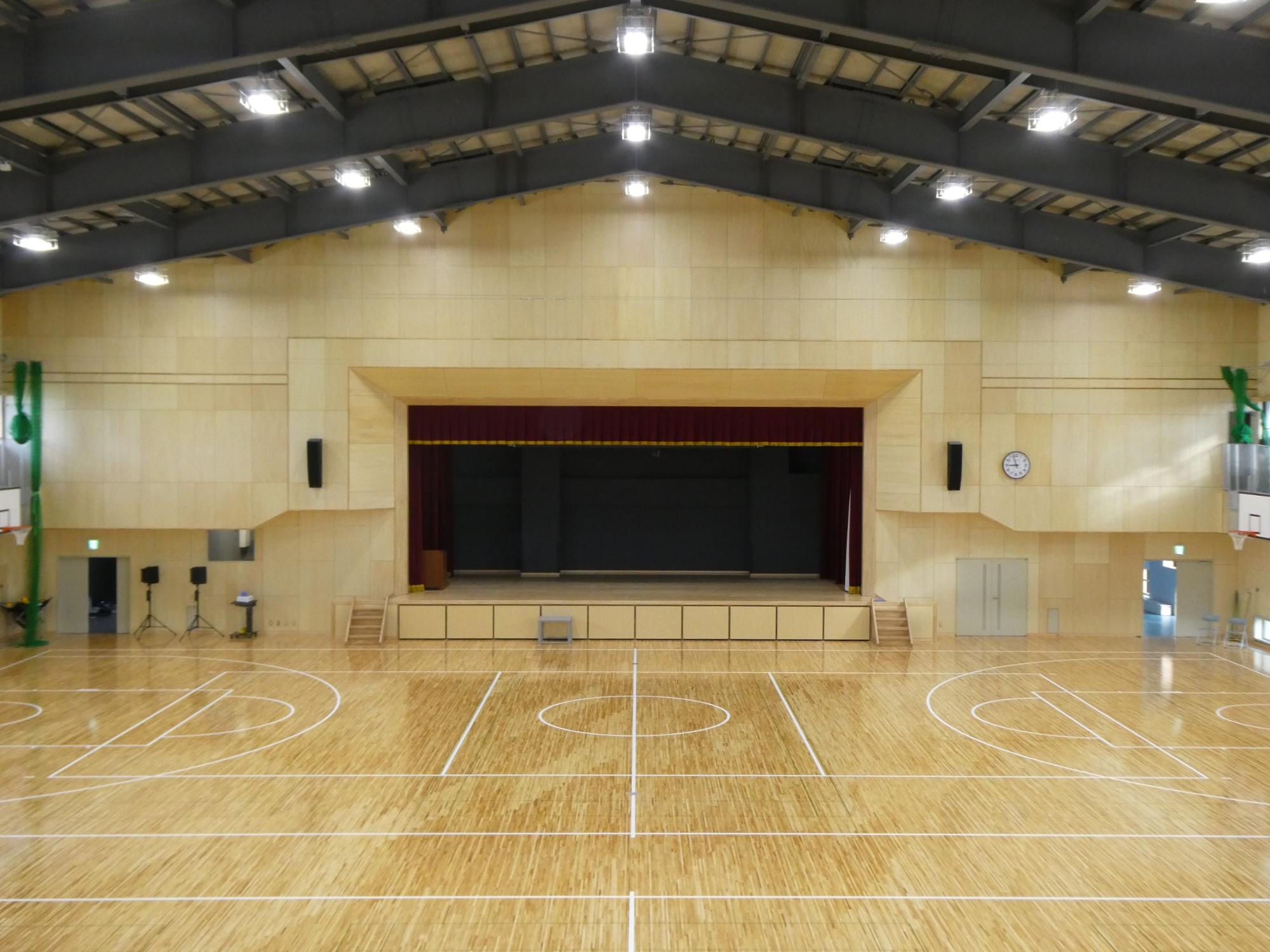

大体育館

工事進捗12月末2

南側上空からの写真

工事進捗(令和5年11月末)

工事進捗11月末

小体育館の内装工事を進めています。

工事進捗12月末

南側上空からの写真

工事進捗(令和5年10月末)

工事進捗R5.10月末

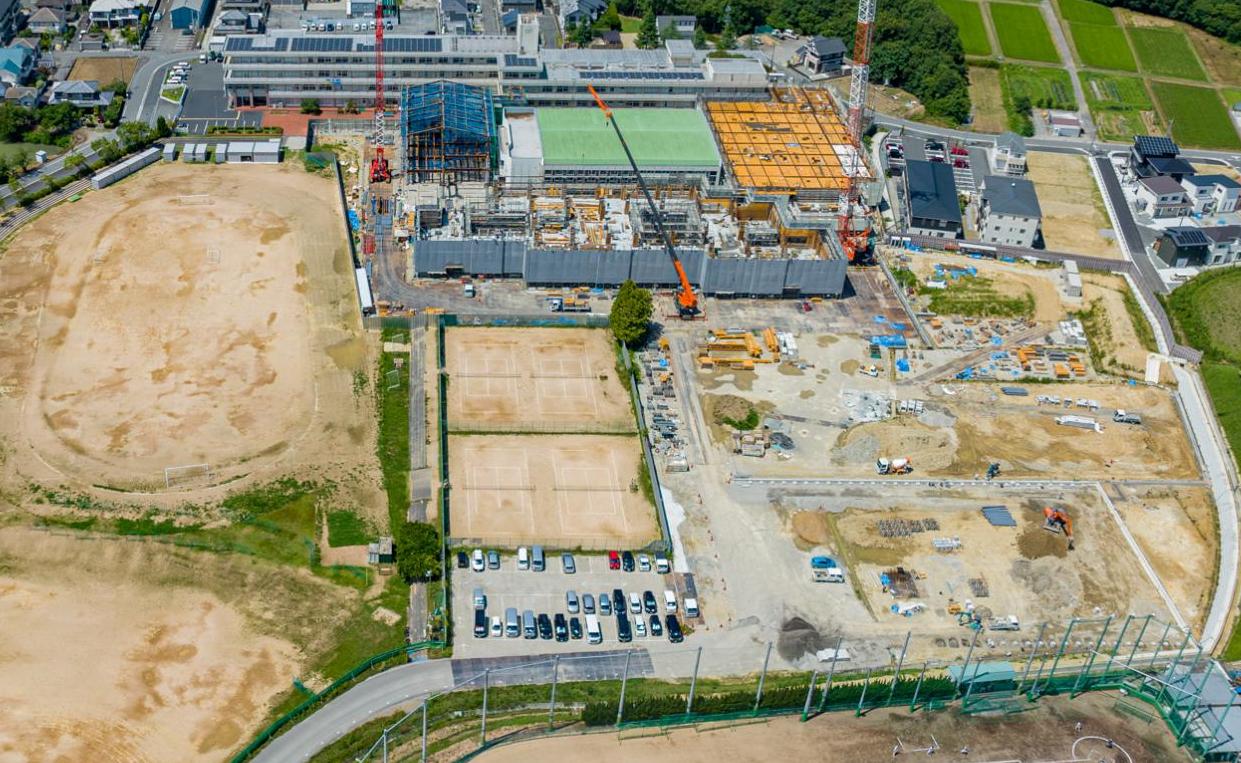

交流棟の外壁工事を開始しました。

工事進捗R5.10月末

南側上空からの写真

工事進捗(令和5年9月末)

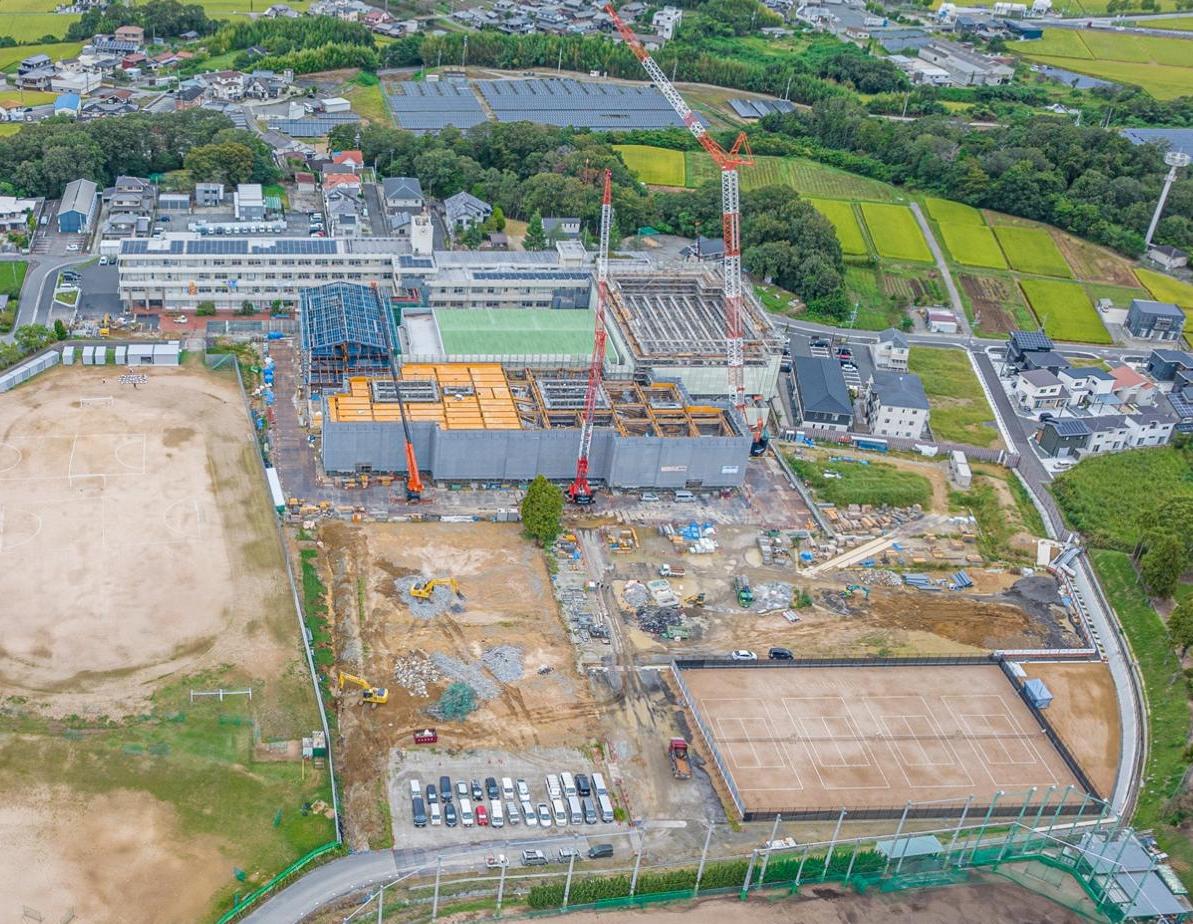

工事進捗239月末

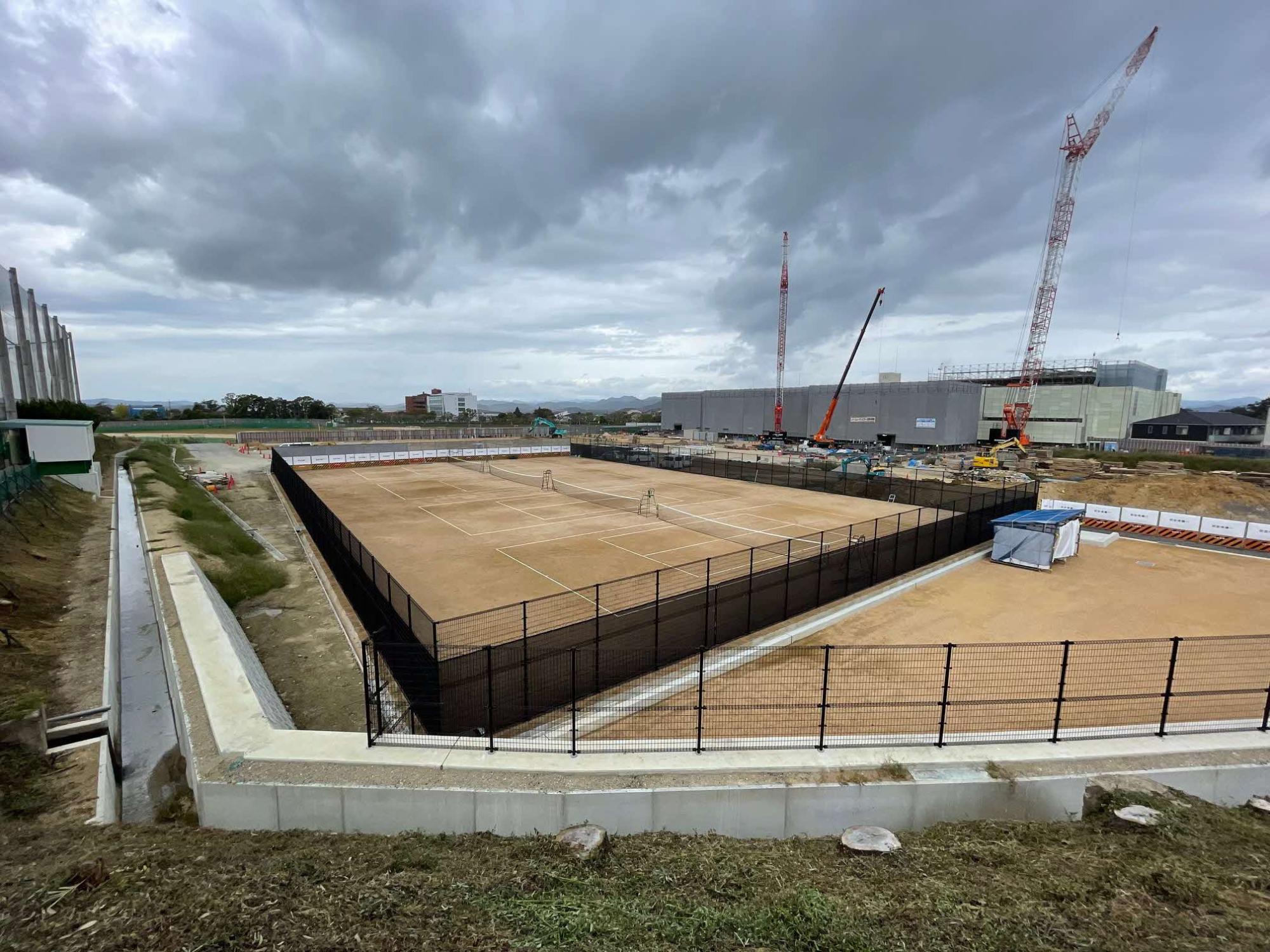

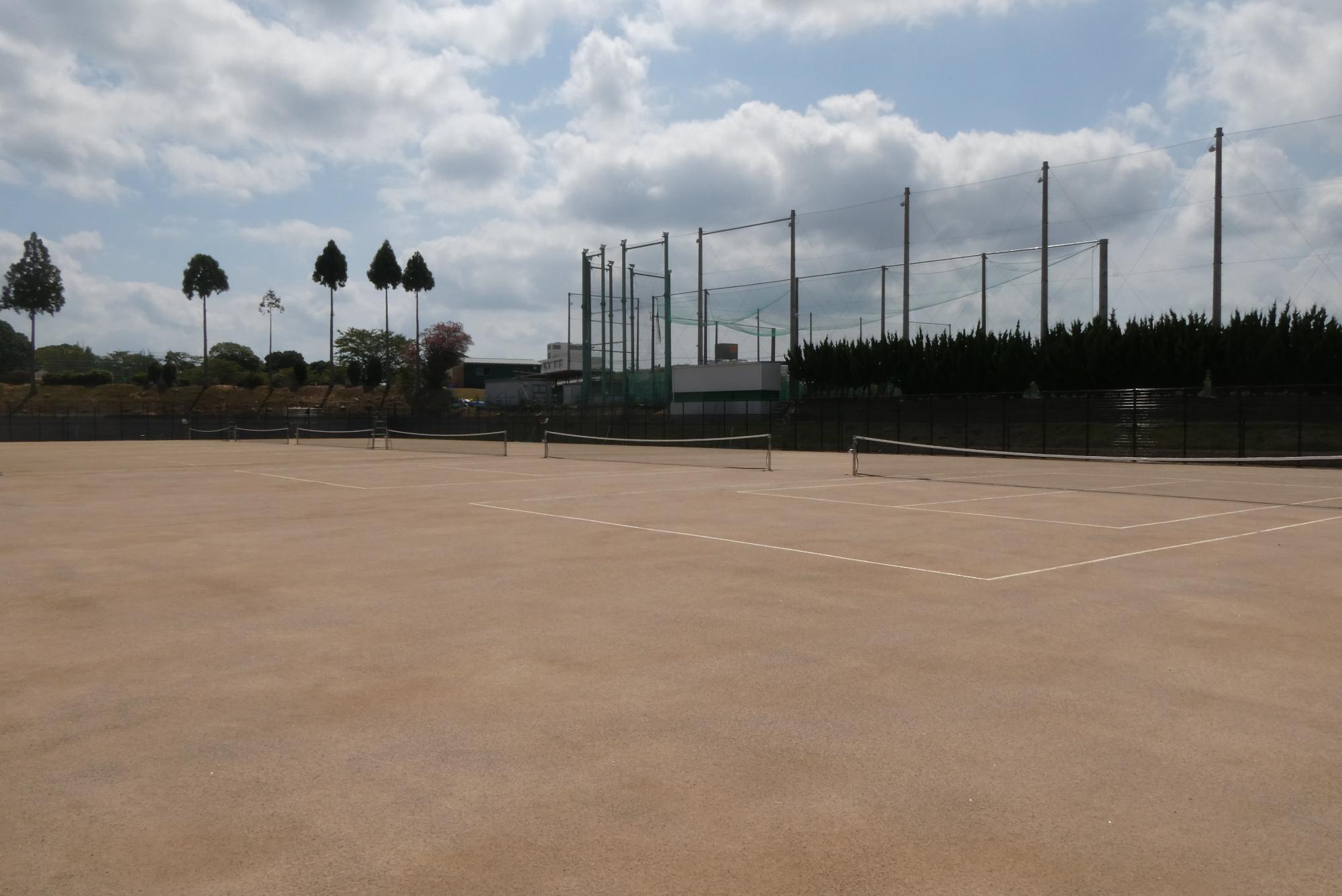

新テニスコートが完成し、使用を開始しました。(残り2面は来年度完成予定です)

工事進捗9月末

南側上空からの写真

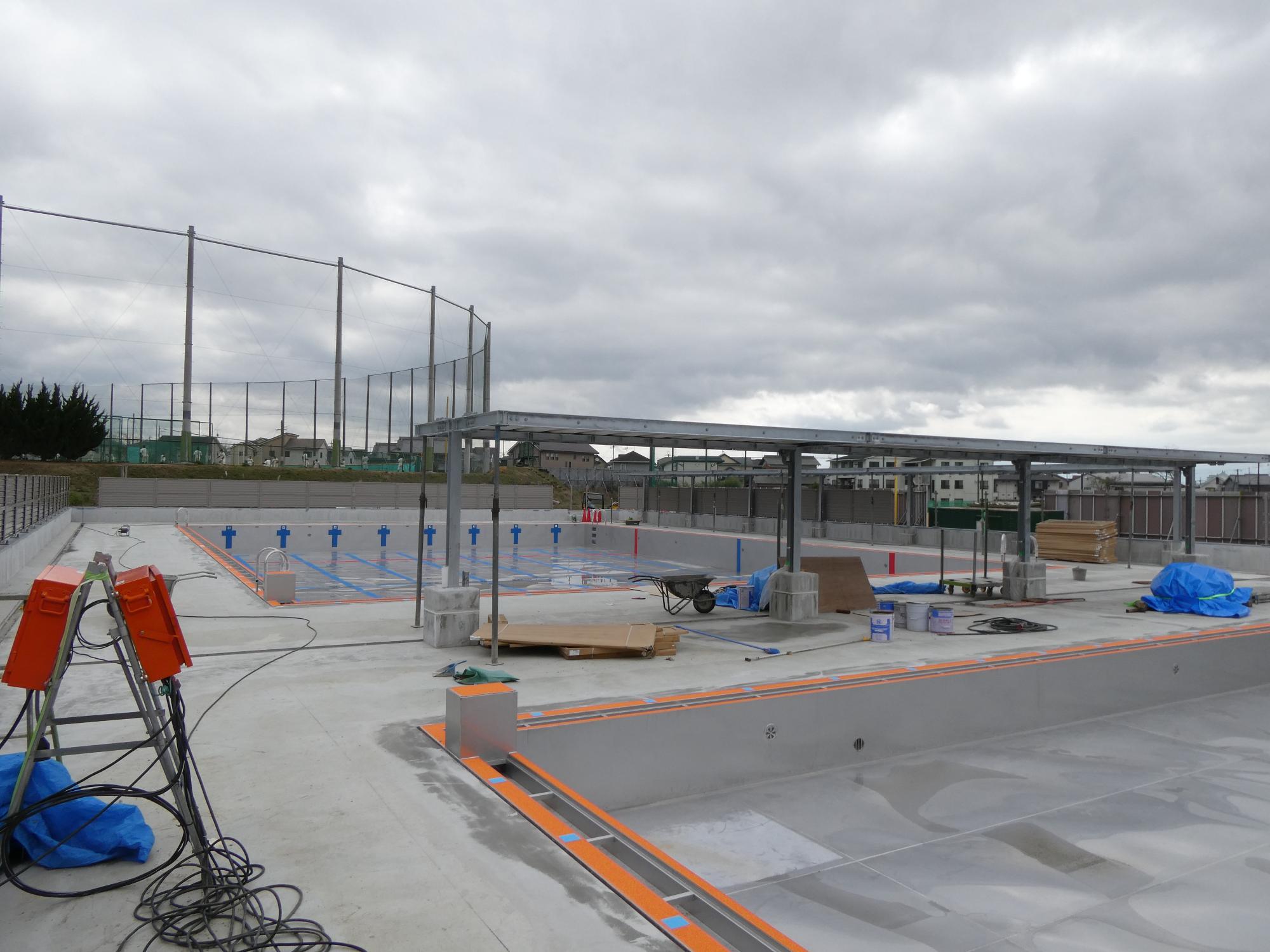

工事進捗(令和5年8月末)

内部工事

増築校舎棟の内装工事を開始しました。

工事進捗10月末

南側上空からの写真

工事進捗(令和5年7月末)

工事進捗7月末1

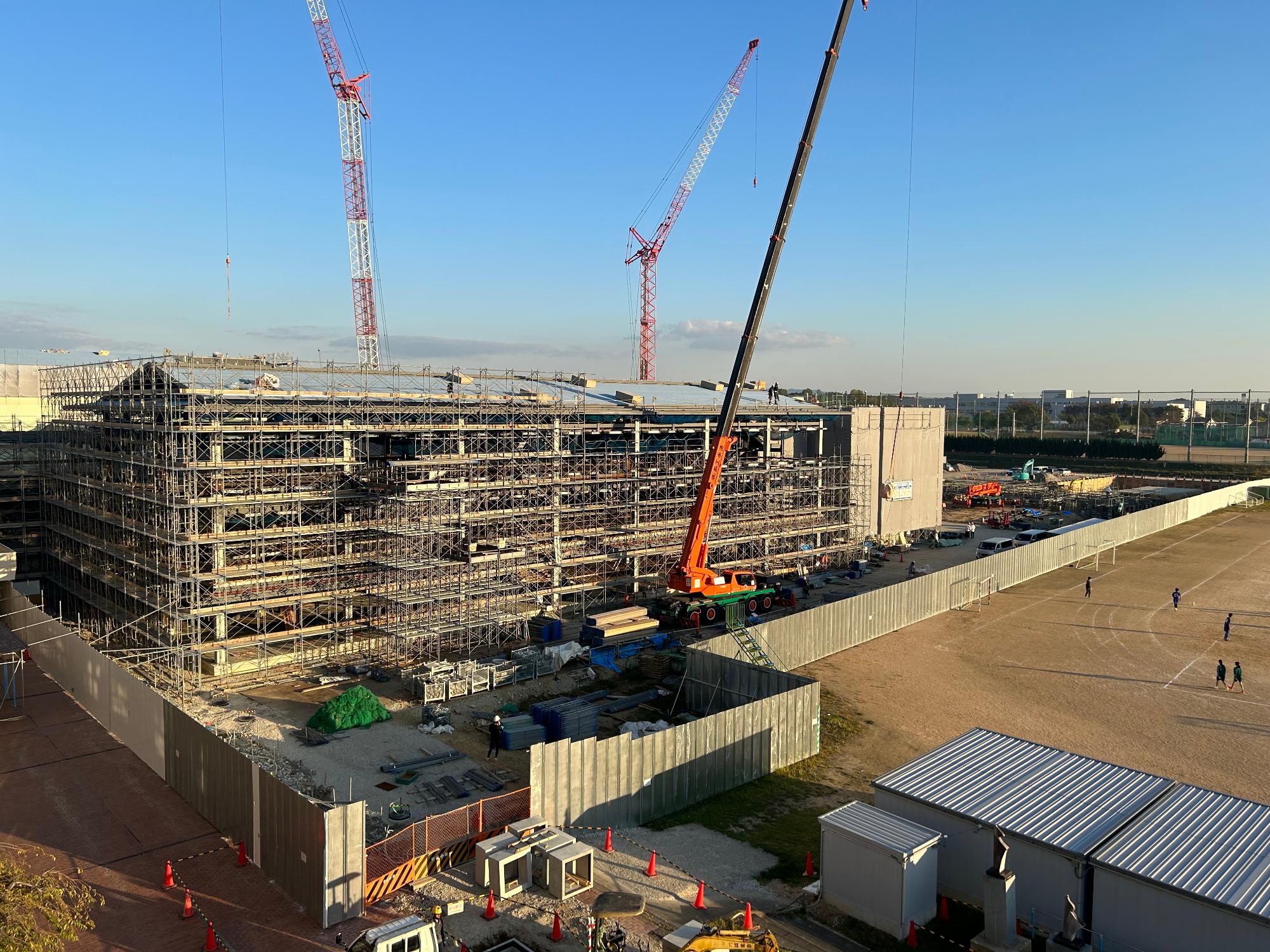

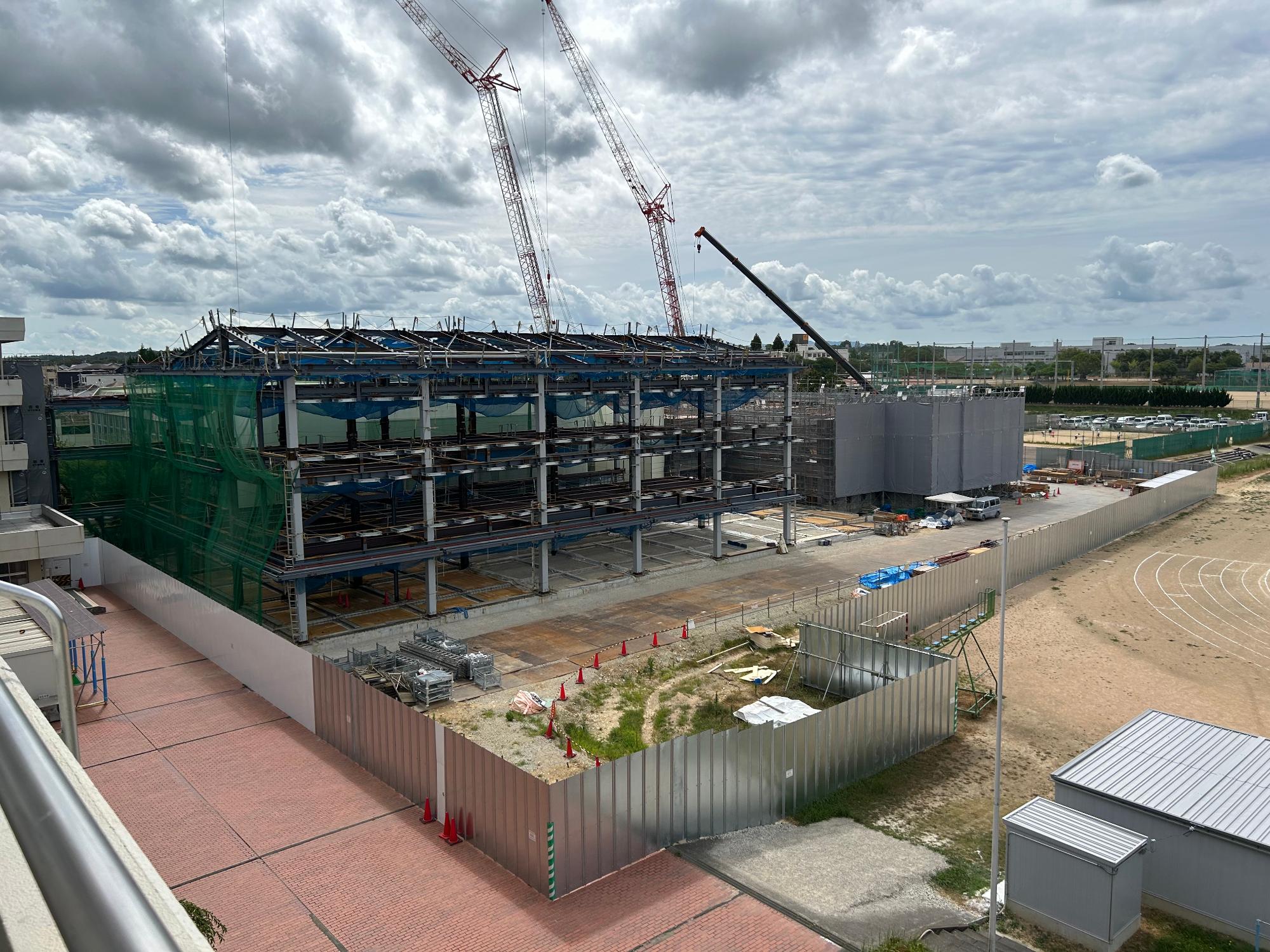

交流棟の鉄骨工事を進めています。

工事進捗23 7月末

南側上空からの写真

工事進捗(令和5年6月末)

工事進捗6月末

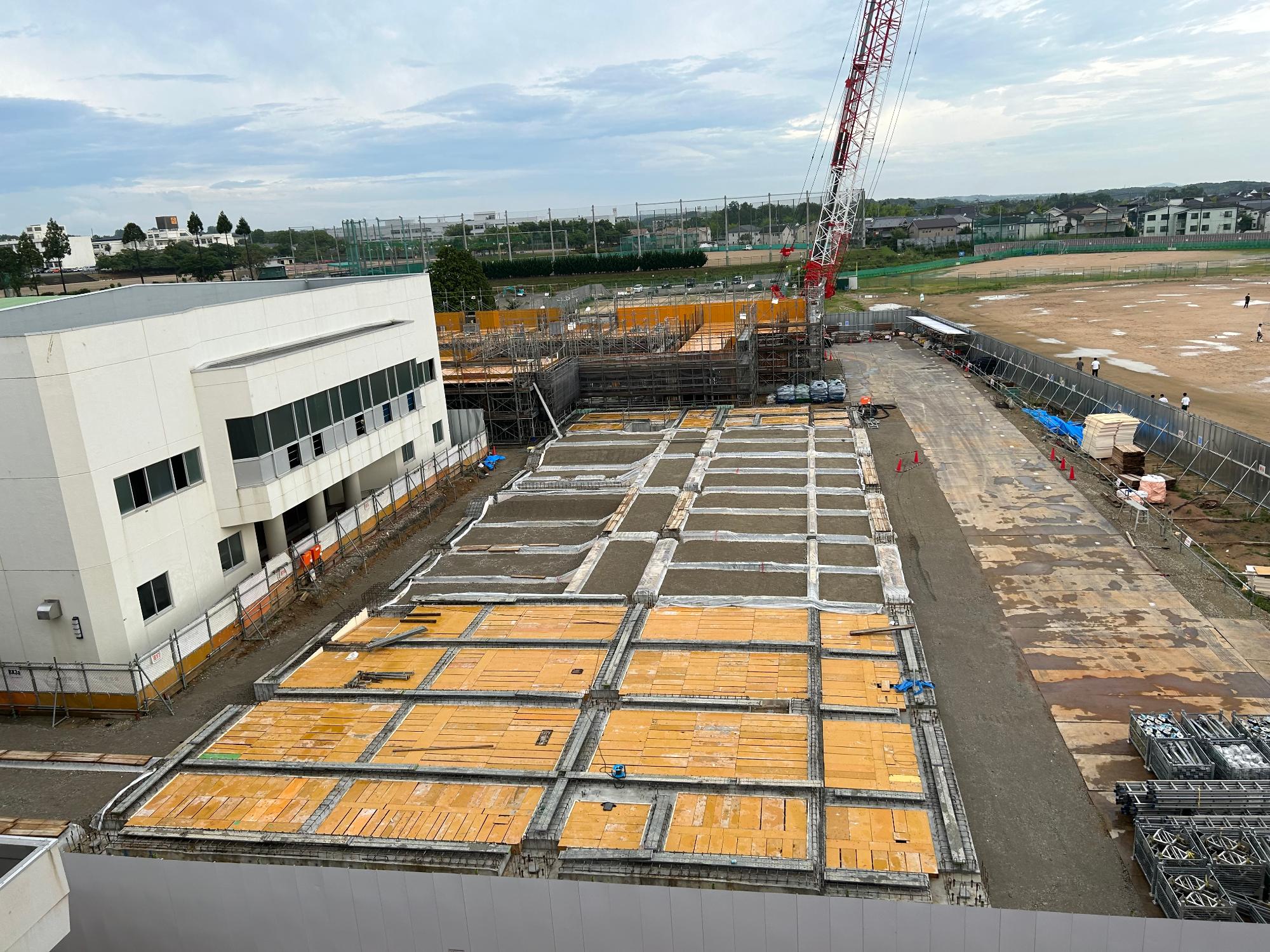

交流棟の基礎工事が完了しました。

工事進捗6月末(2)

東側上空からの写真

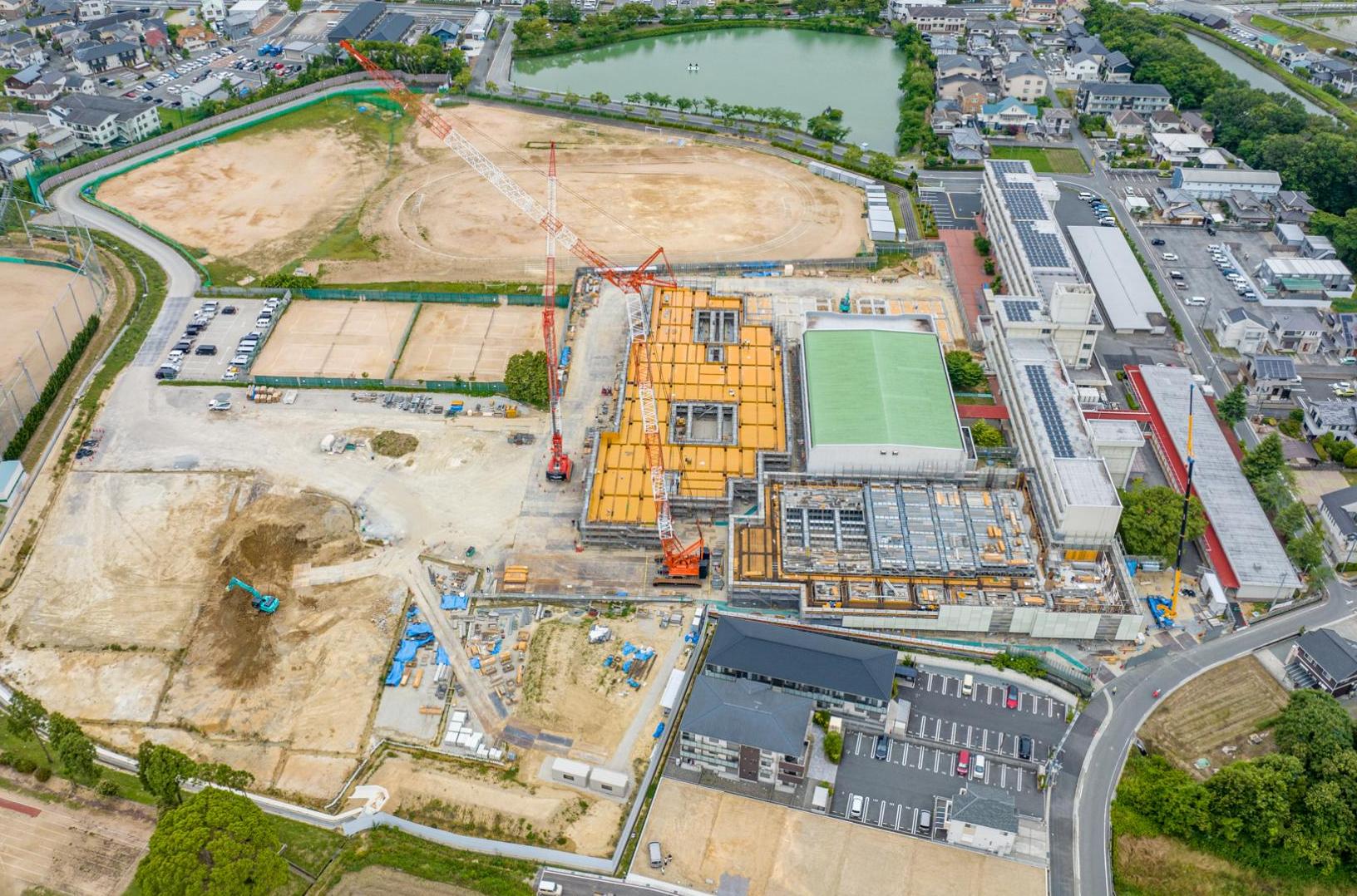

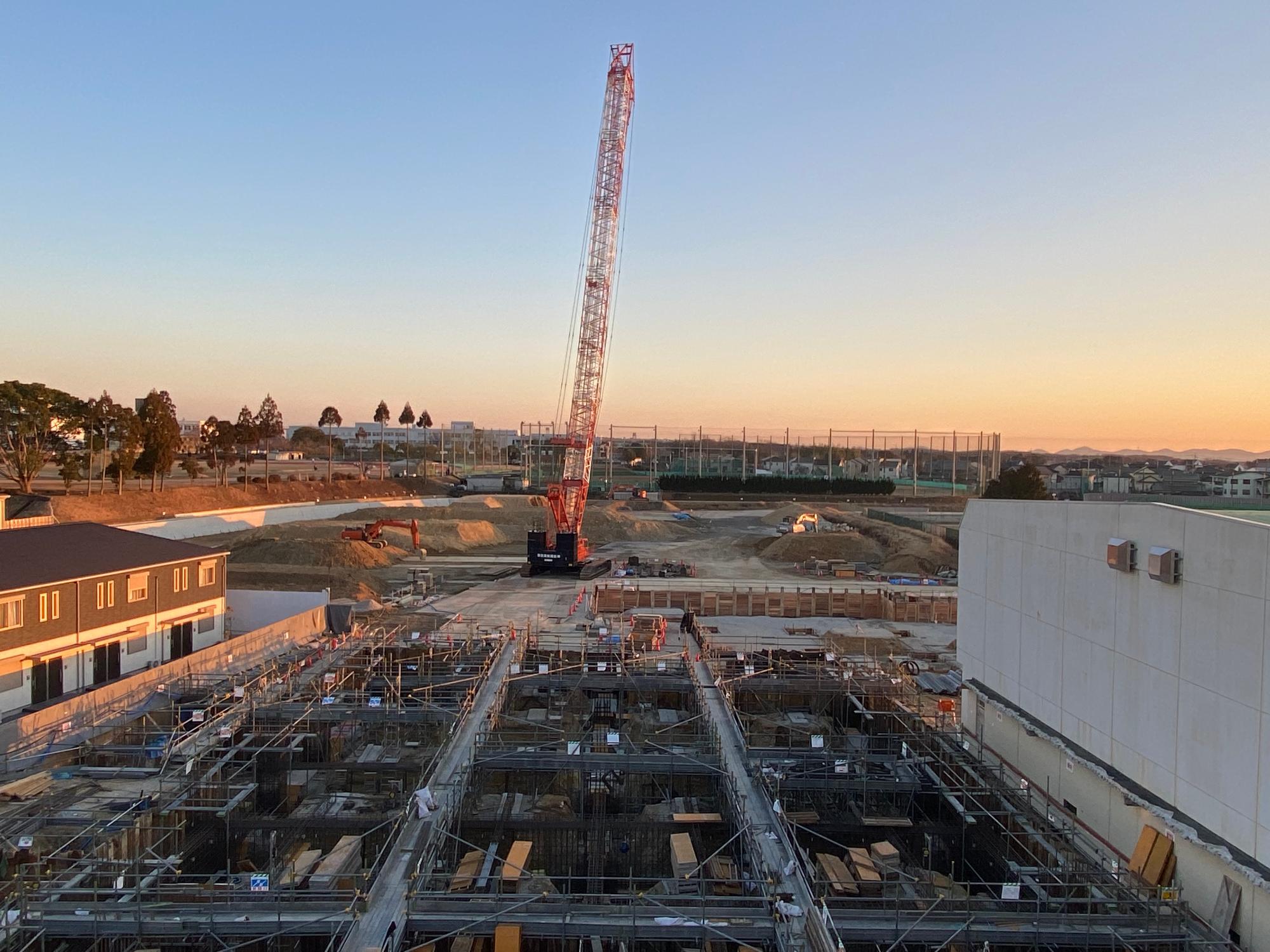

工事進捗(令和5年5月末)

工事進捗R5.5末

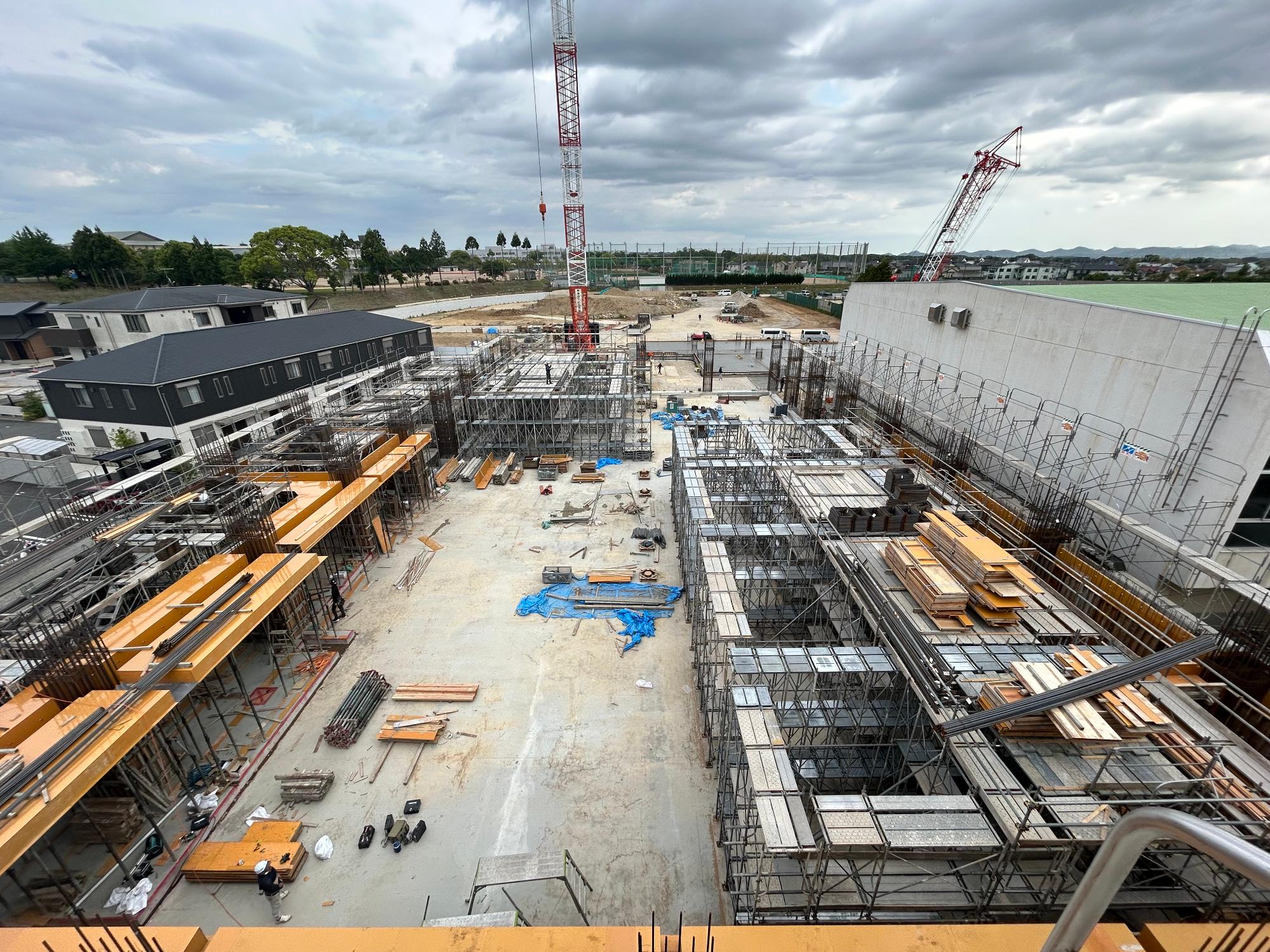

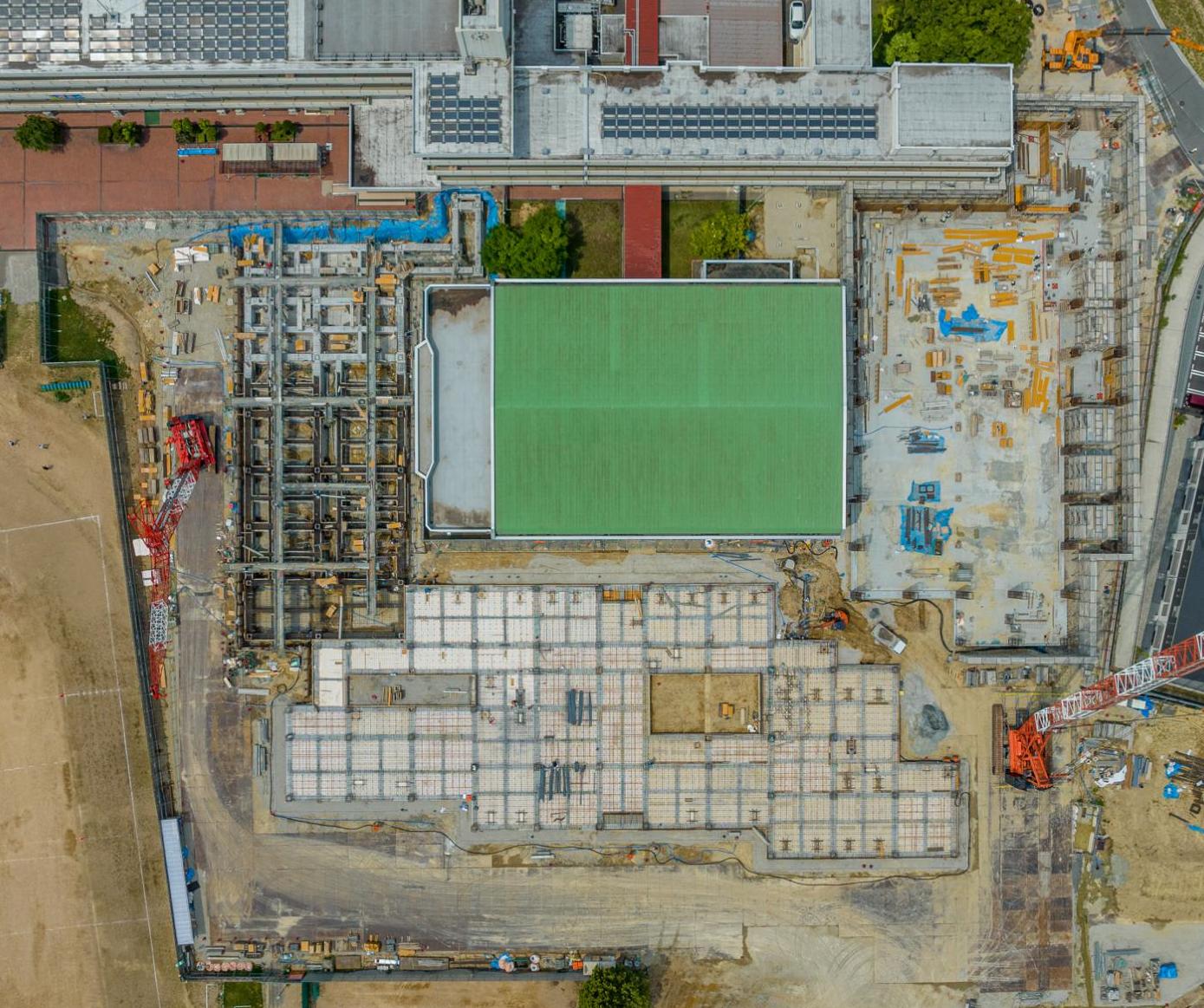

体育館棟の躯体工事を進めています。

工事進捗R5.5末2

上空からの写真

工事進捗(令和5年4月末)

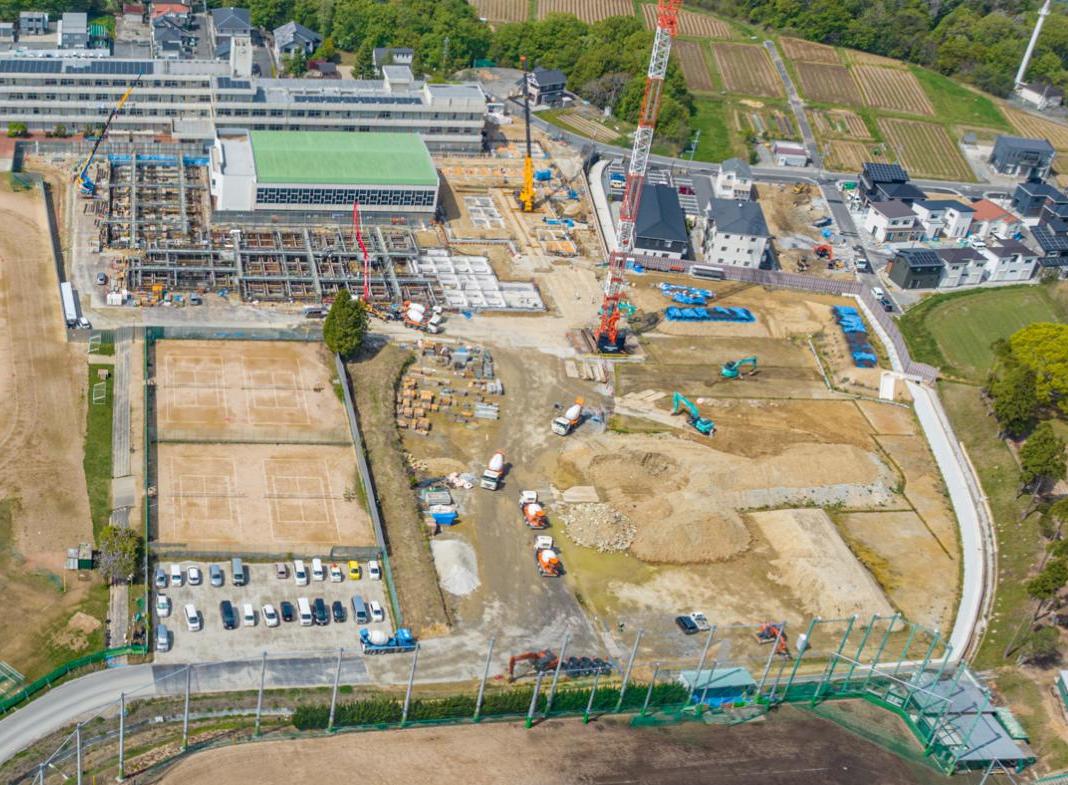

工事進捗4月末

交流棟の基礎工事を進めています。

工事進捗4月末2

南側上空からの写真

工事進捗(令和5年3月末)

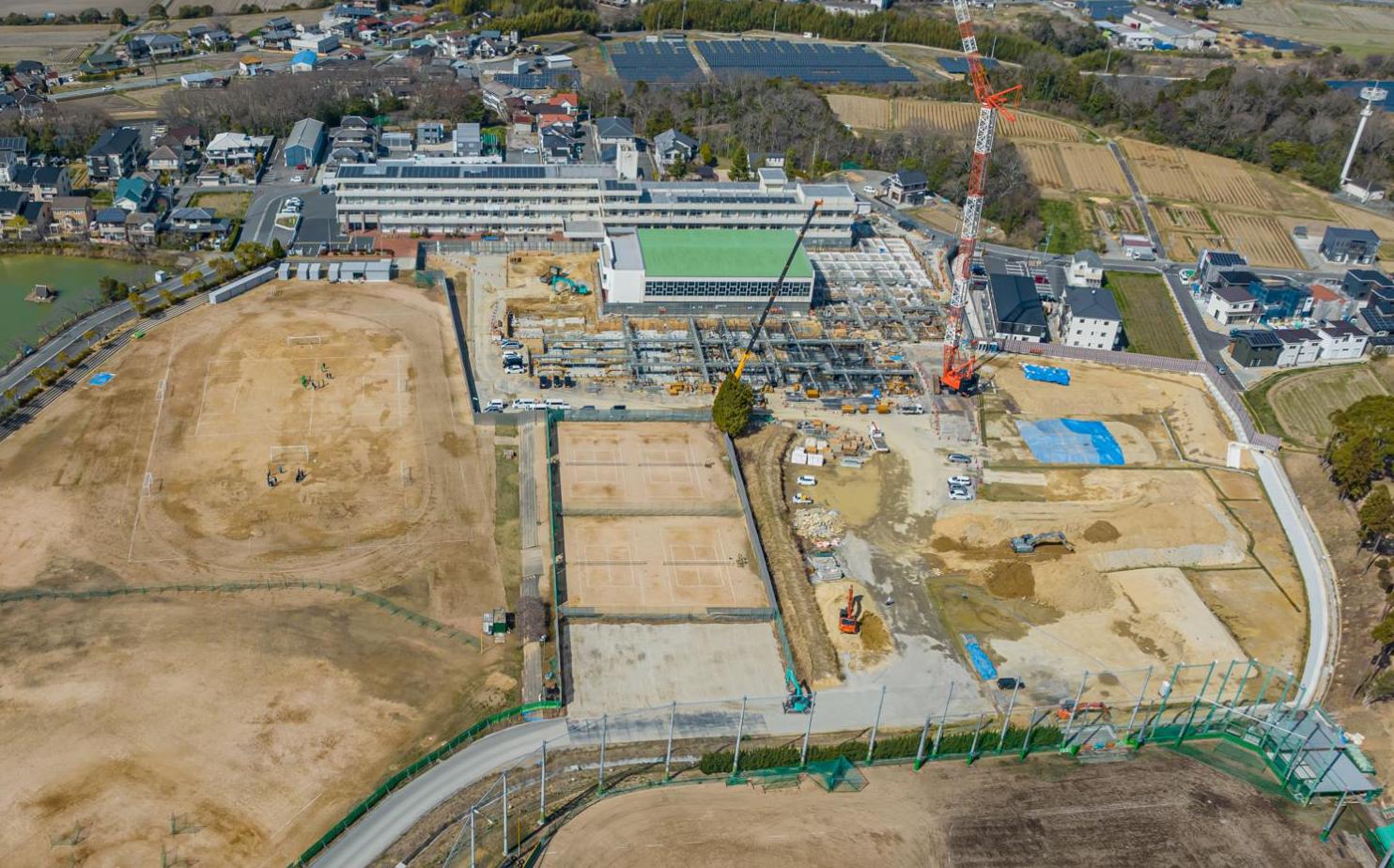

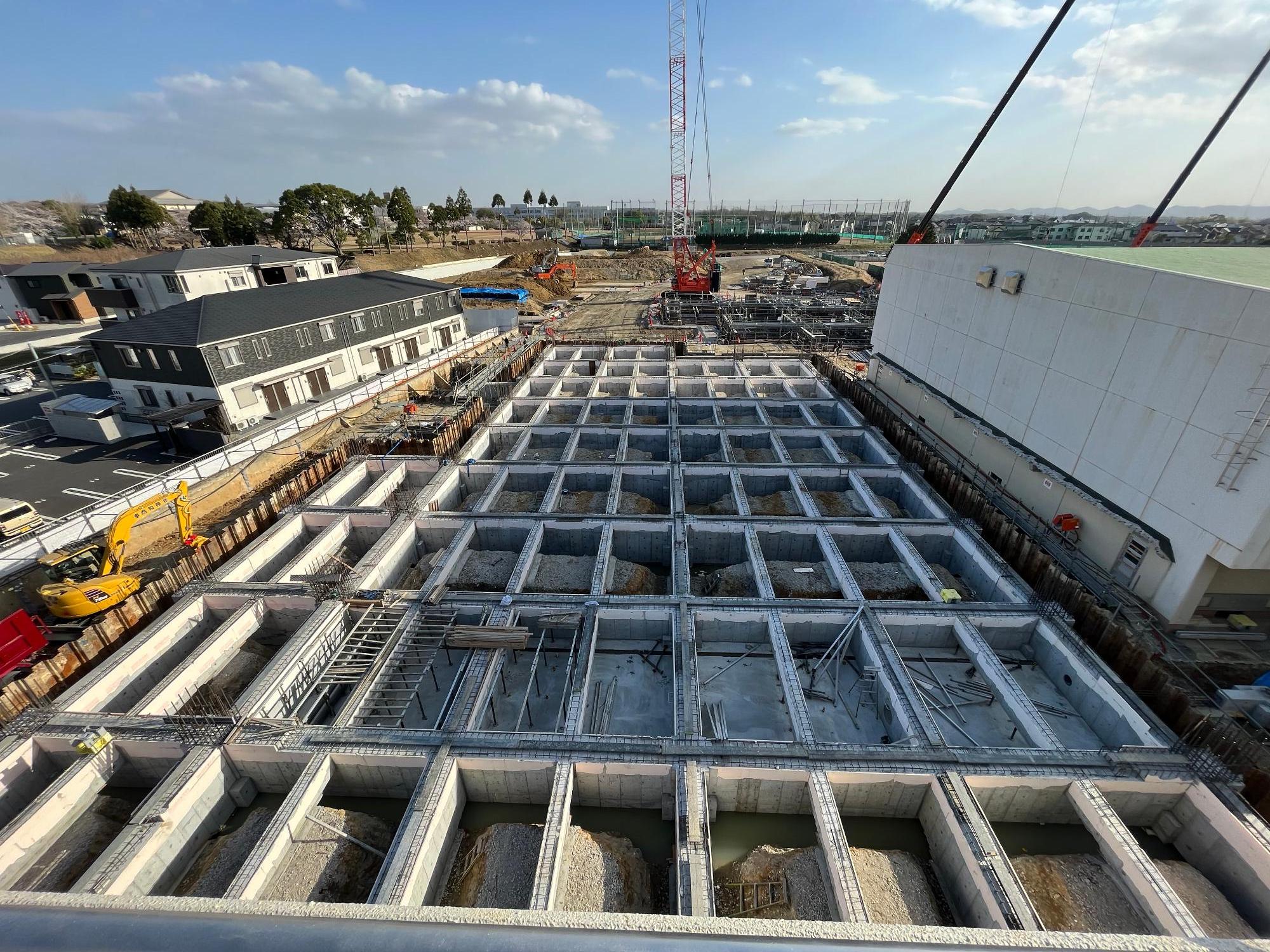

工事進捗R5.3月末2

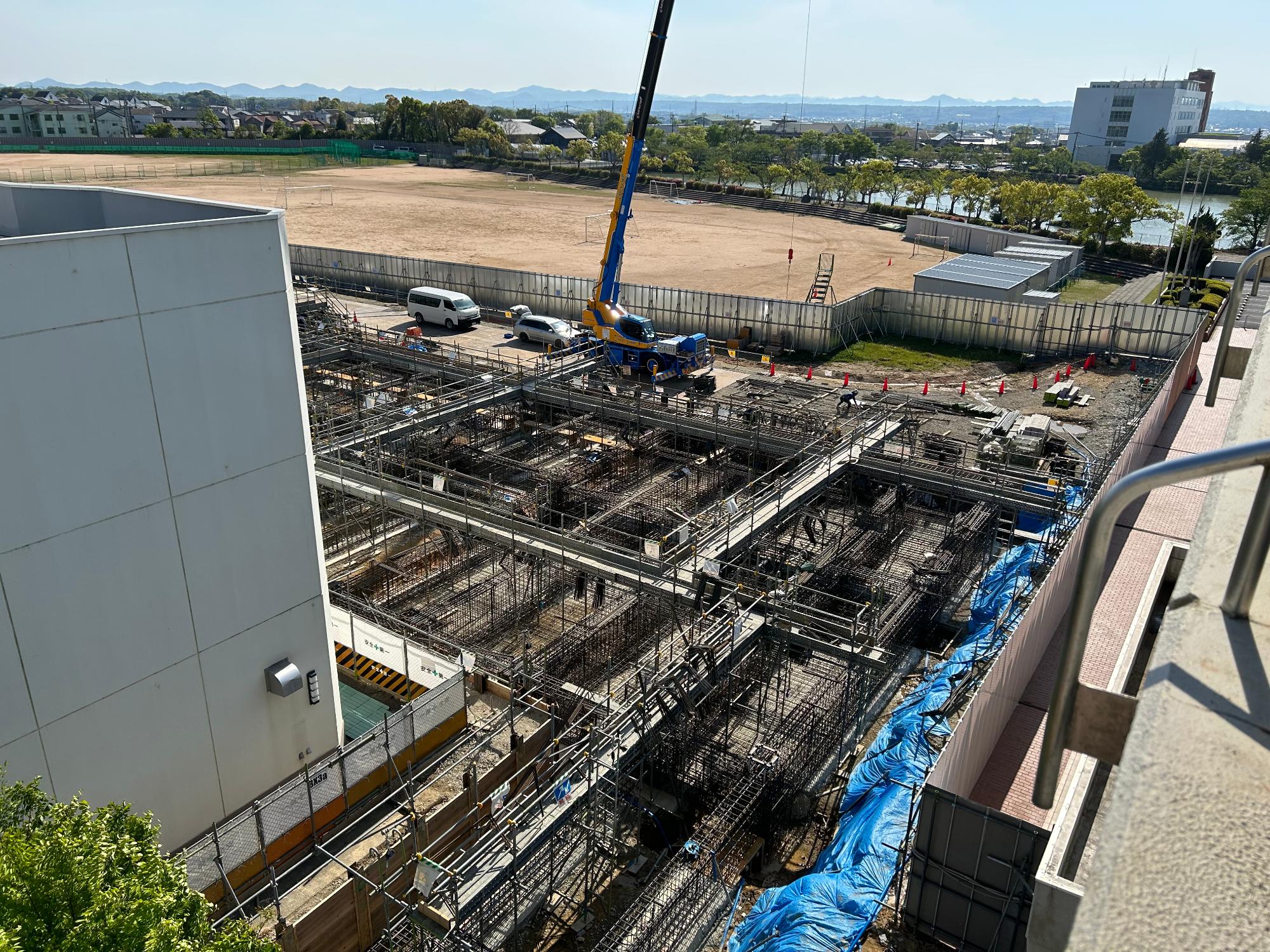

新体育館の基礎工事が完了しました。

工事進捗R5.3月末

南側上空からの写真

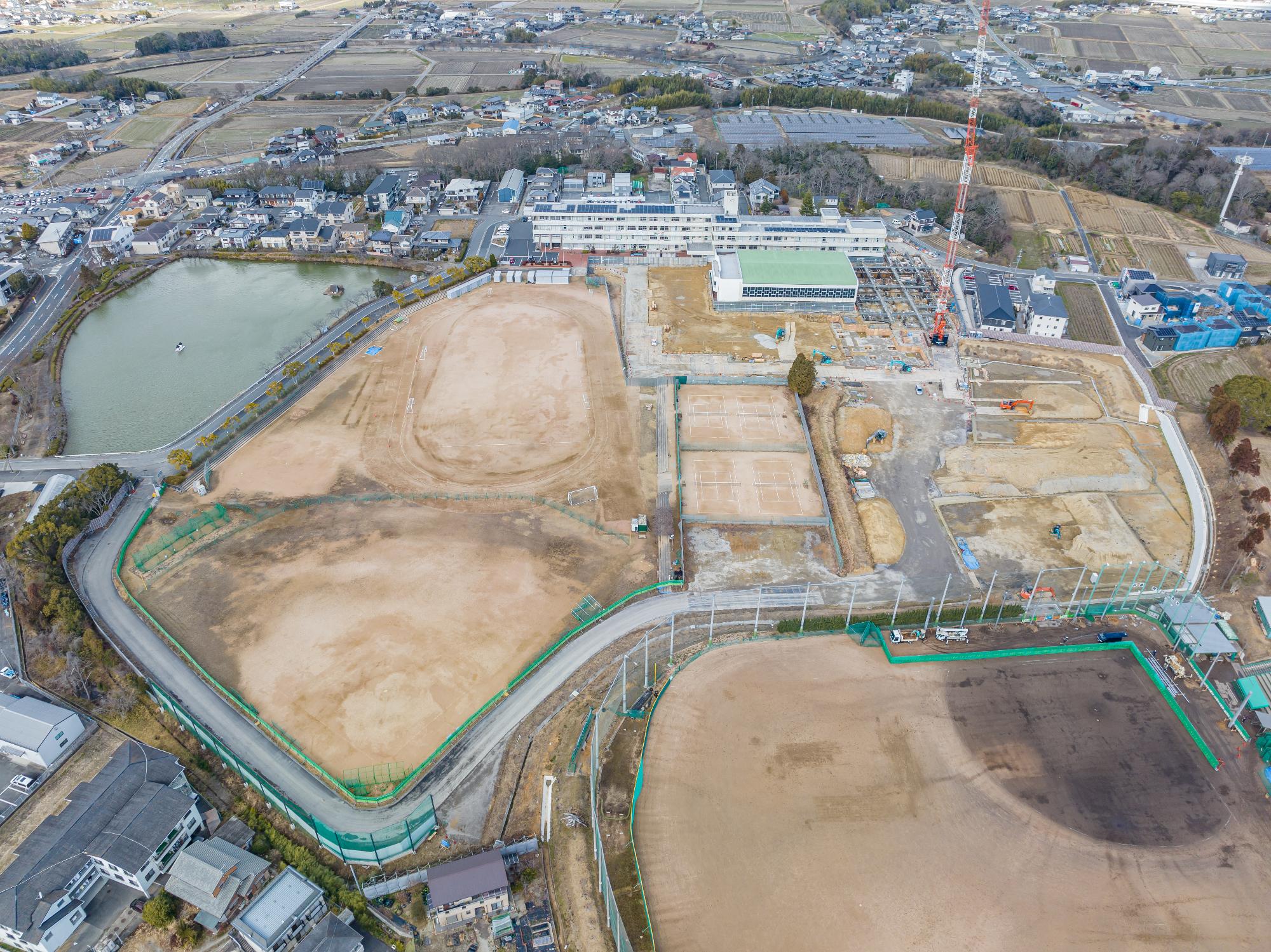

工事進捗(令和5年2月末)

工事写真R5.2

土工事、基礎工事を進めています。

工事写真(2月末)(2)

南側上空からの写真

工事進捗(令和5年1月末)

工事写真(1月末)

土工事、基礎工事を進めています。

工事写真(1月末)2

南側上空からの写真

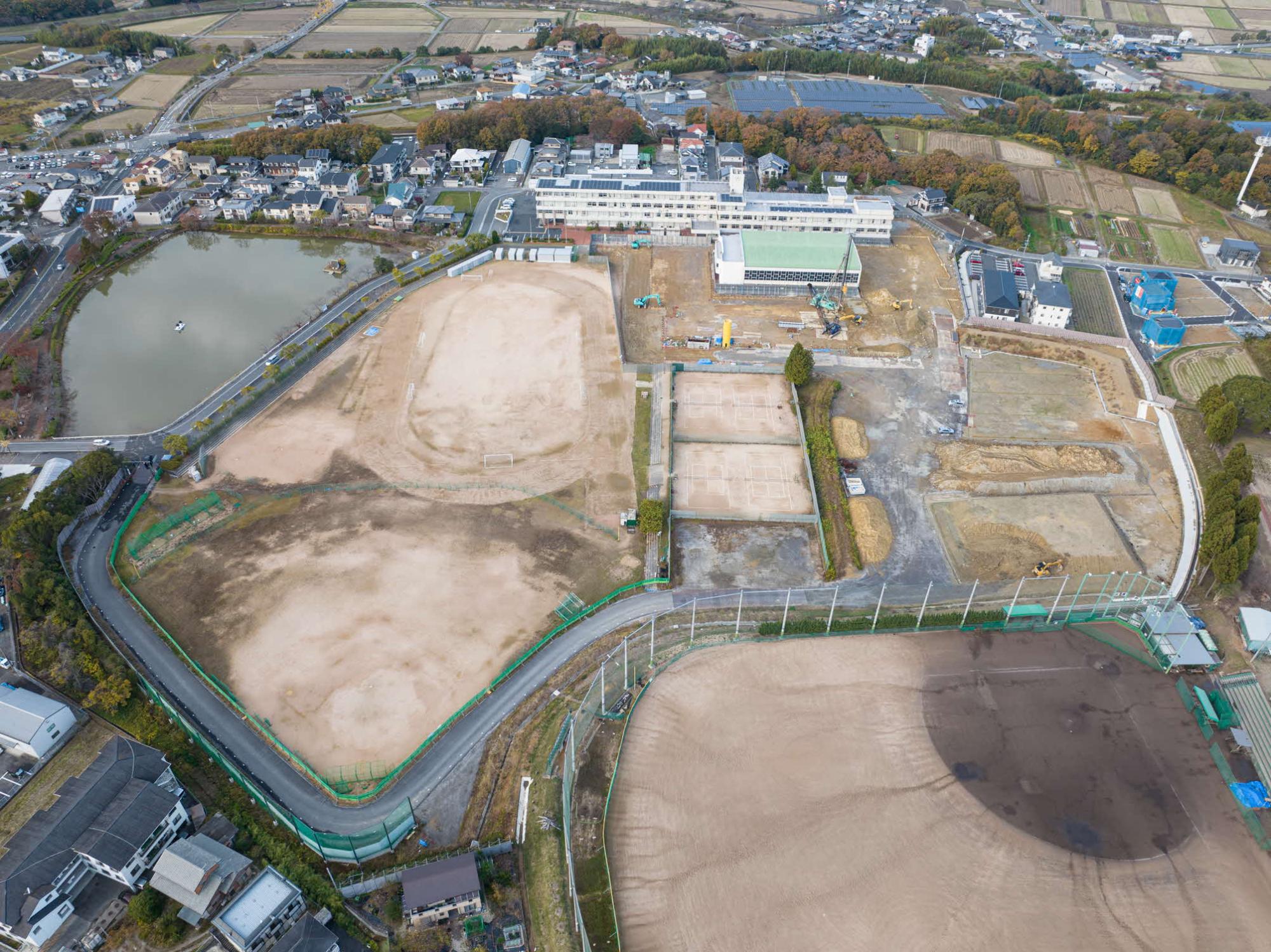

工事進捗(令和4年12月末)

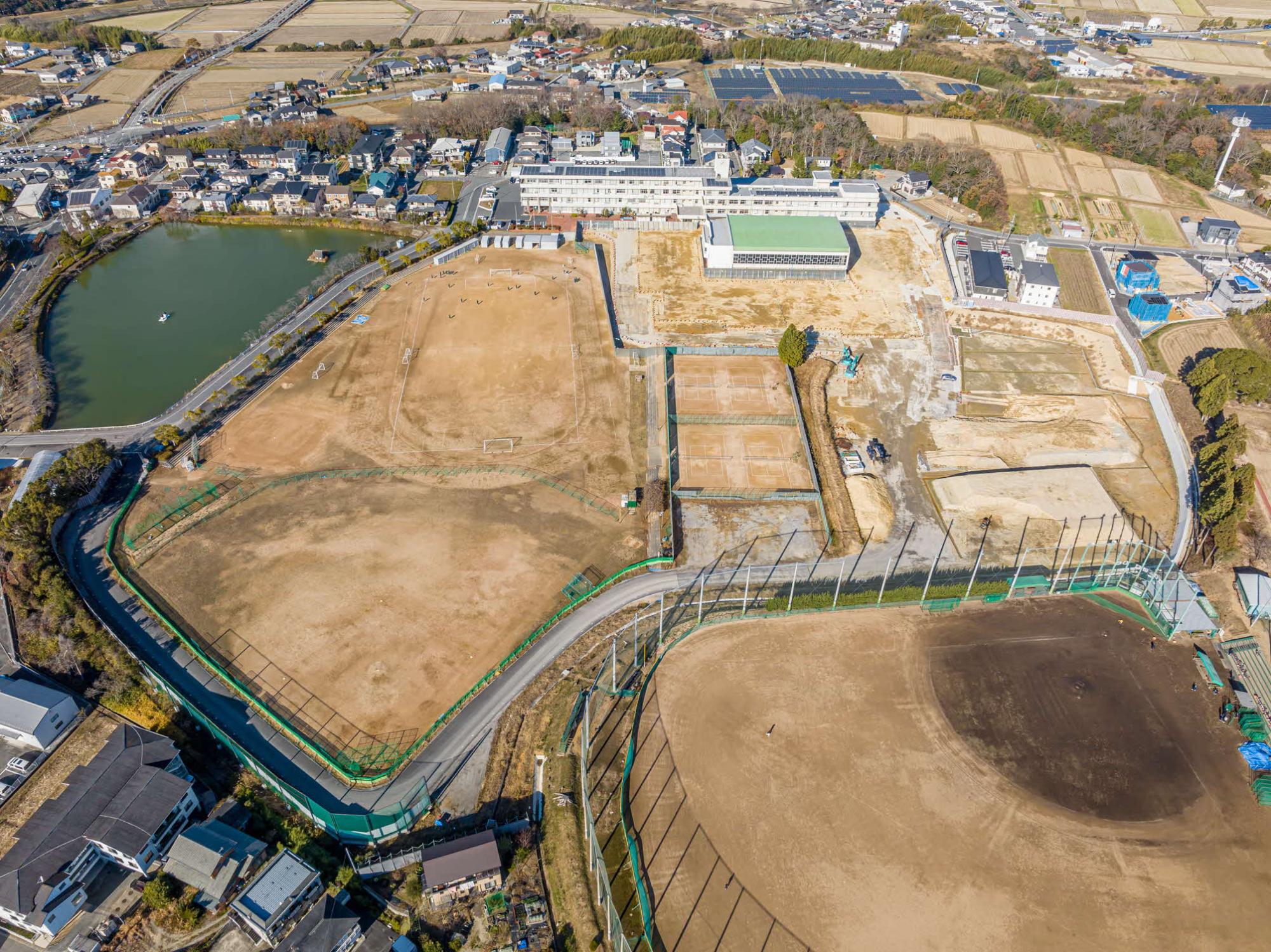

工事進捗12月末2

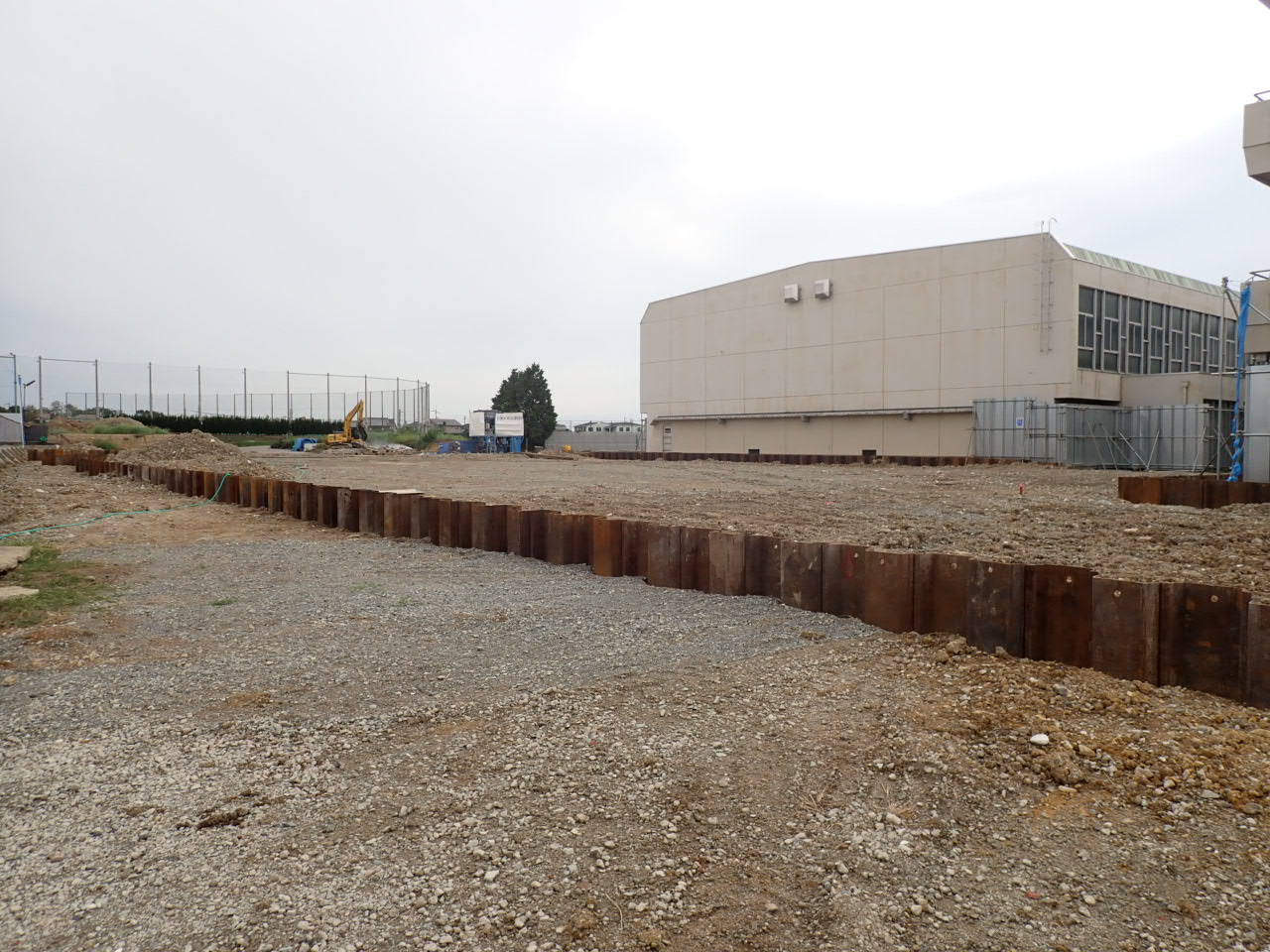

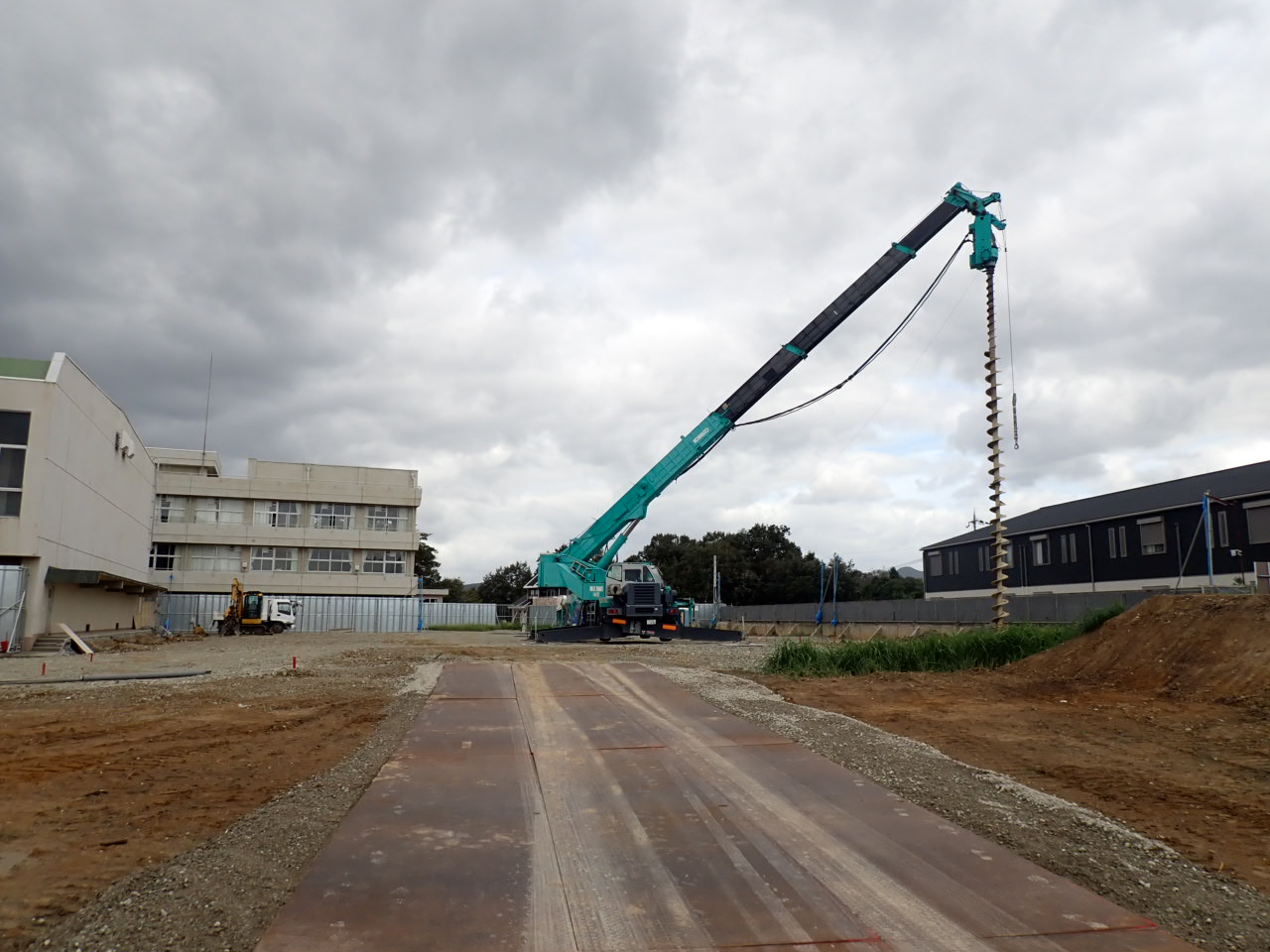

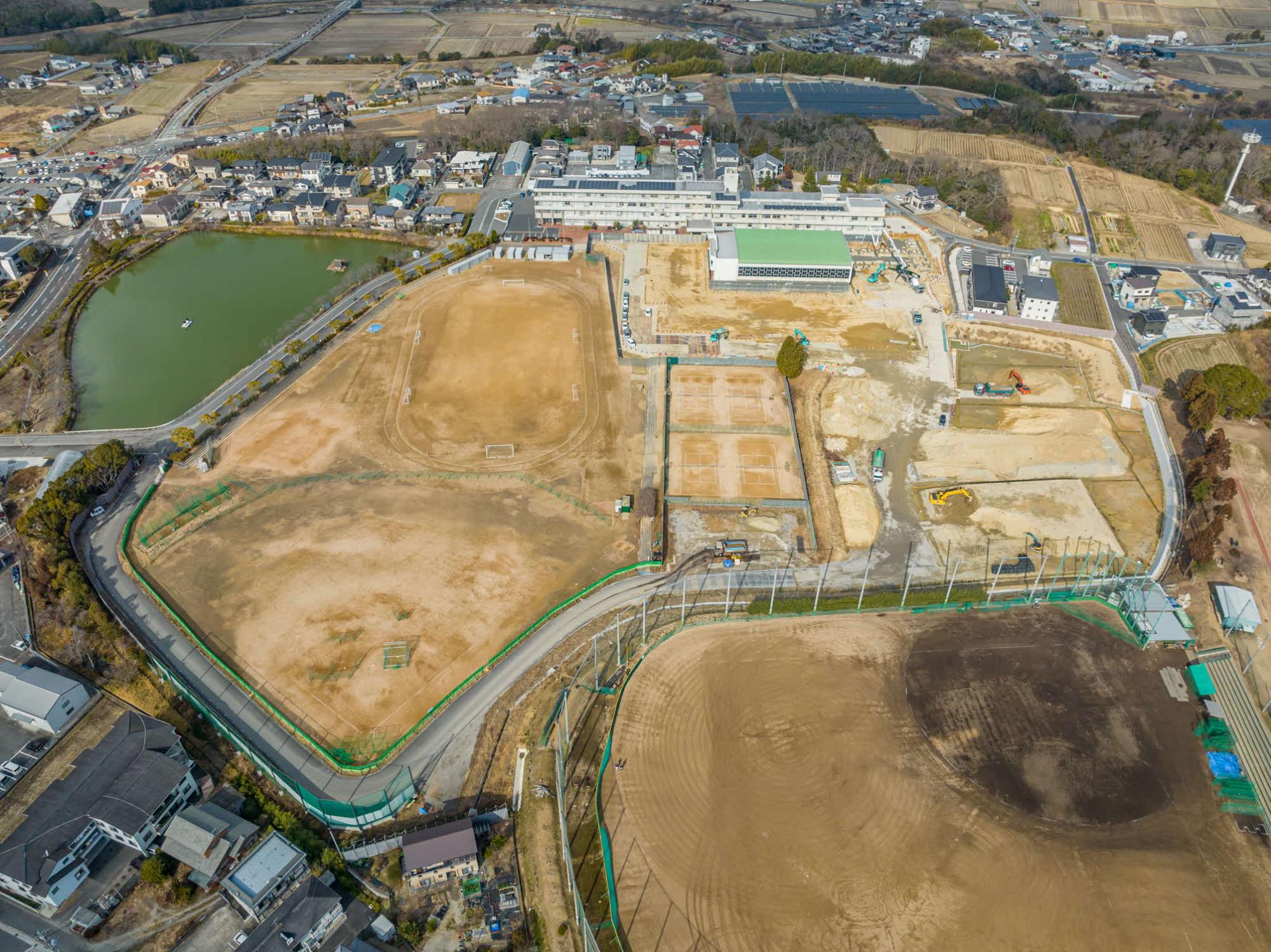

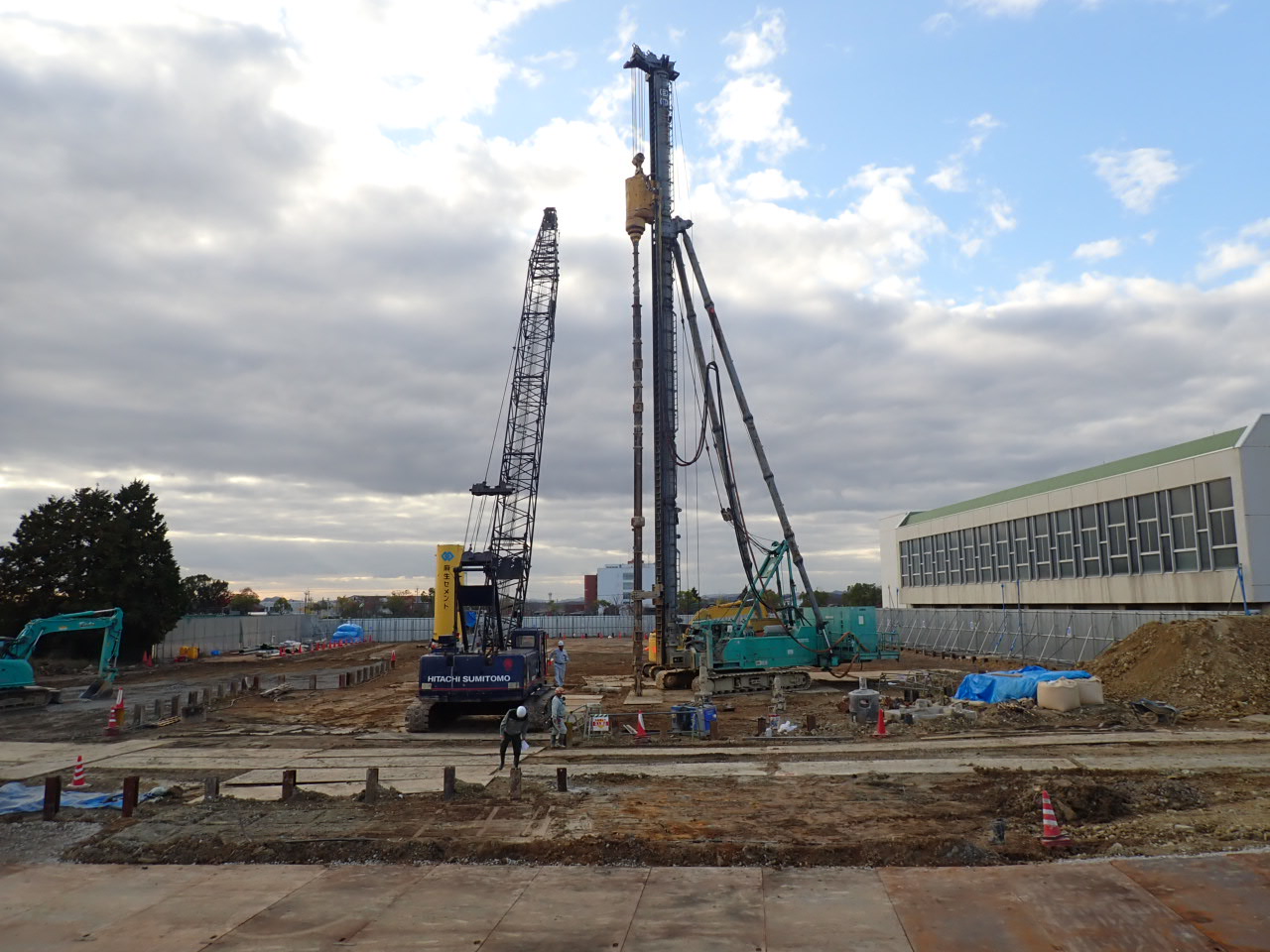

基礎杭工事が完了しました。

工事進捗12月末

南側上空からの写真

工事進捗(令和4年11月末)

工事進捗11月末-1

基礎杭工事を進めています。

工事進捗11月末-3

南側上空からの写真

工事進捗(令和4年10月末)

工事進捗10月末

山留工事を進めています。

工事進捗10月末

南側上空からの写真

工事進捗(令和4年9月末)

工事進捗9月末

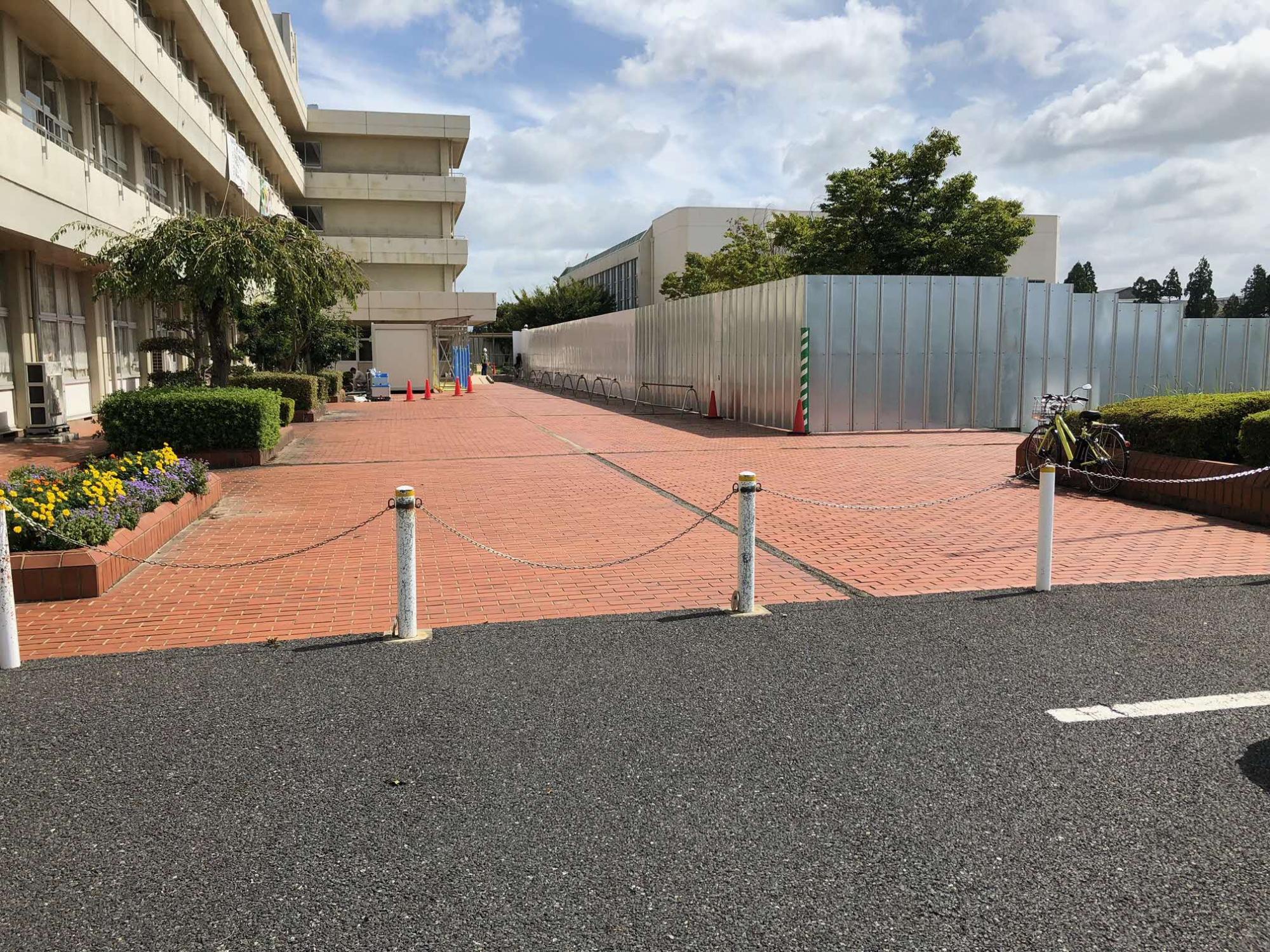

工事範囲の周りに仮囲いを設置しました。

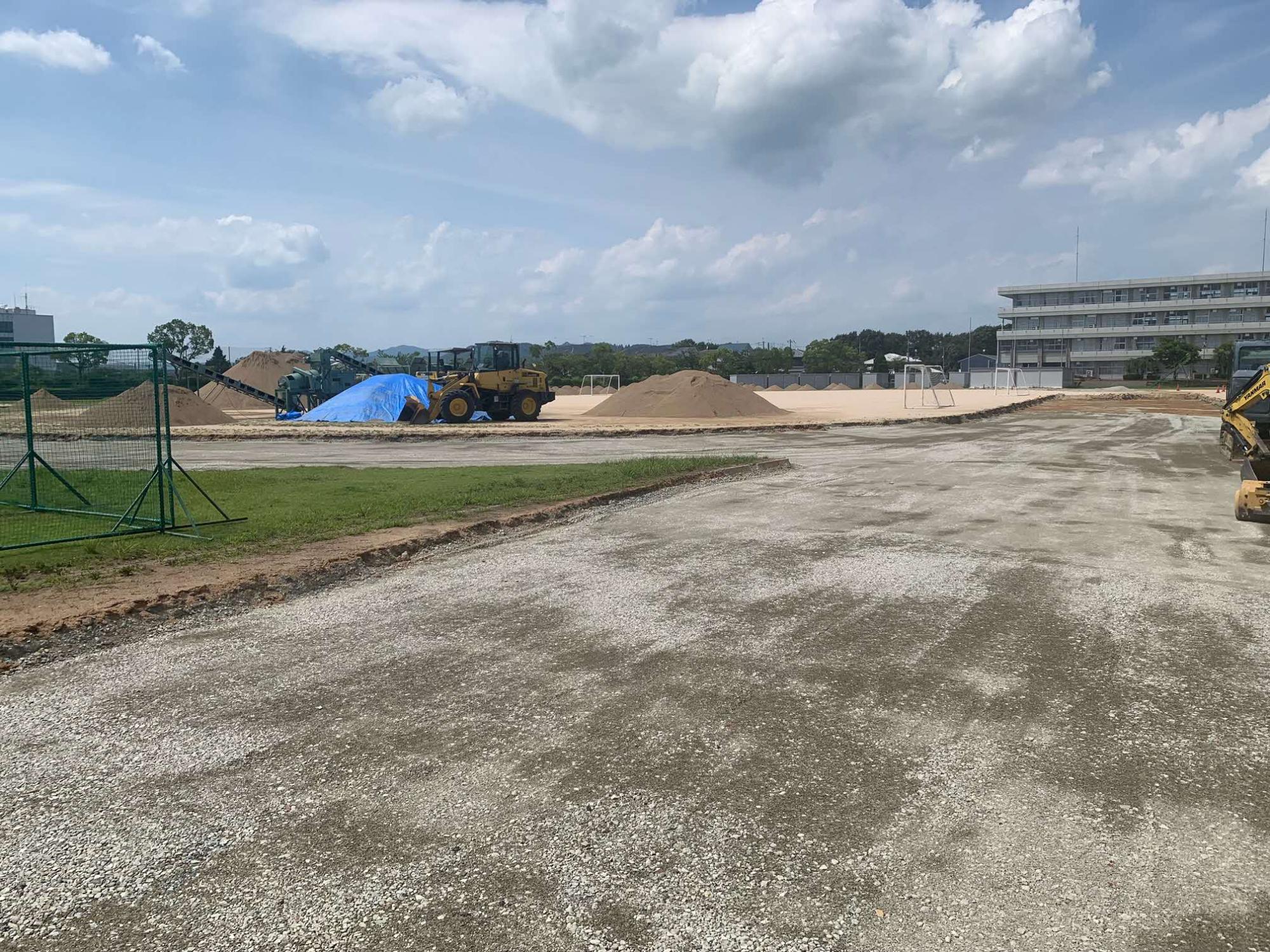

工事進捗9月末

建物基礎工事に先立ち、地崩れ防止のための山留工事を進めています。

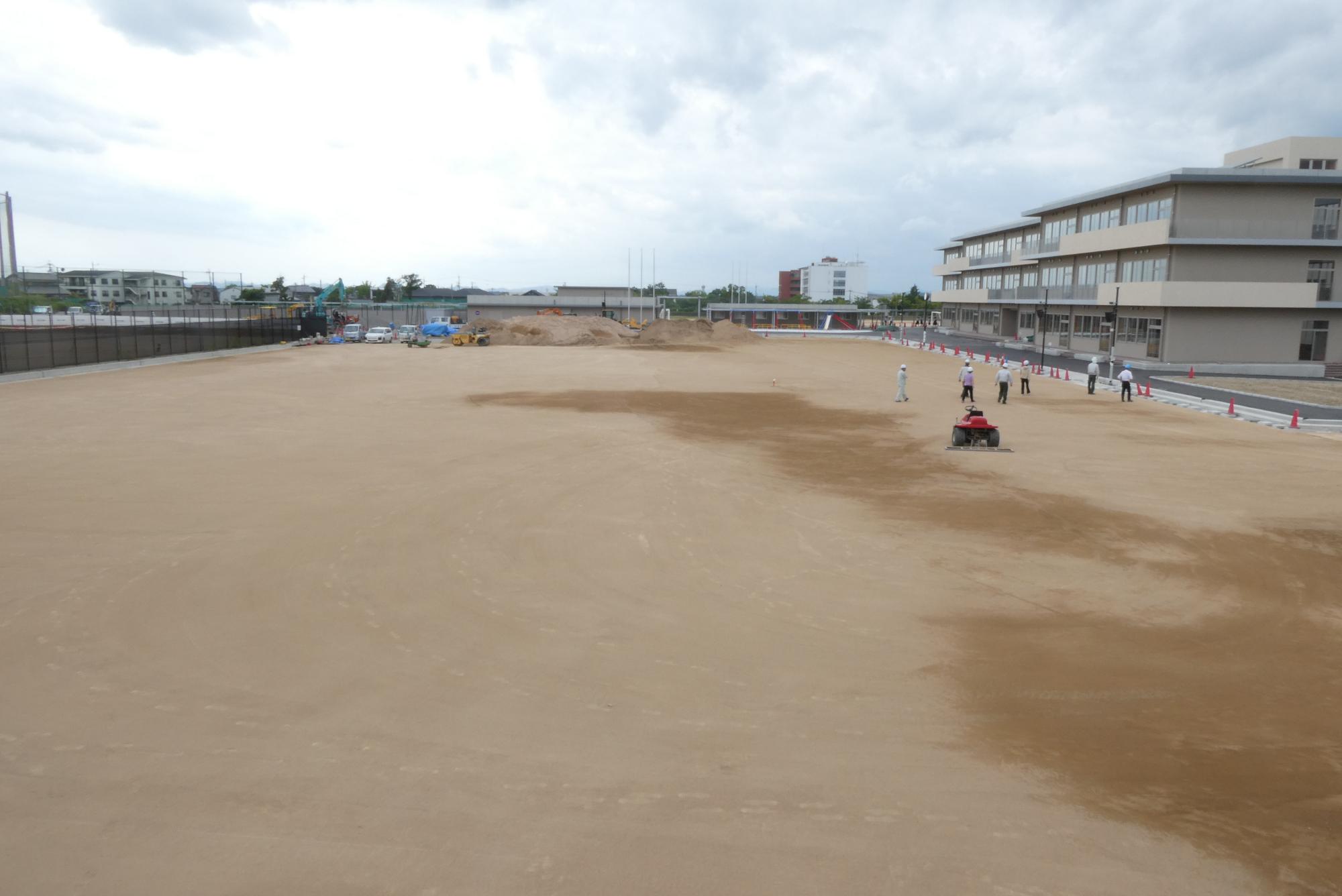

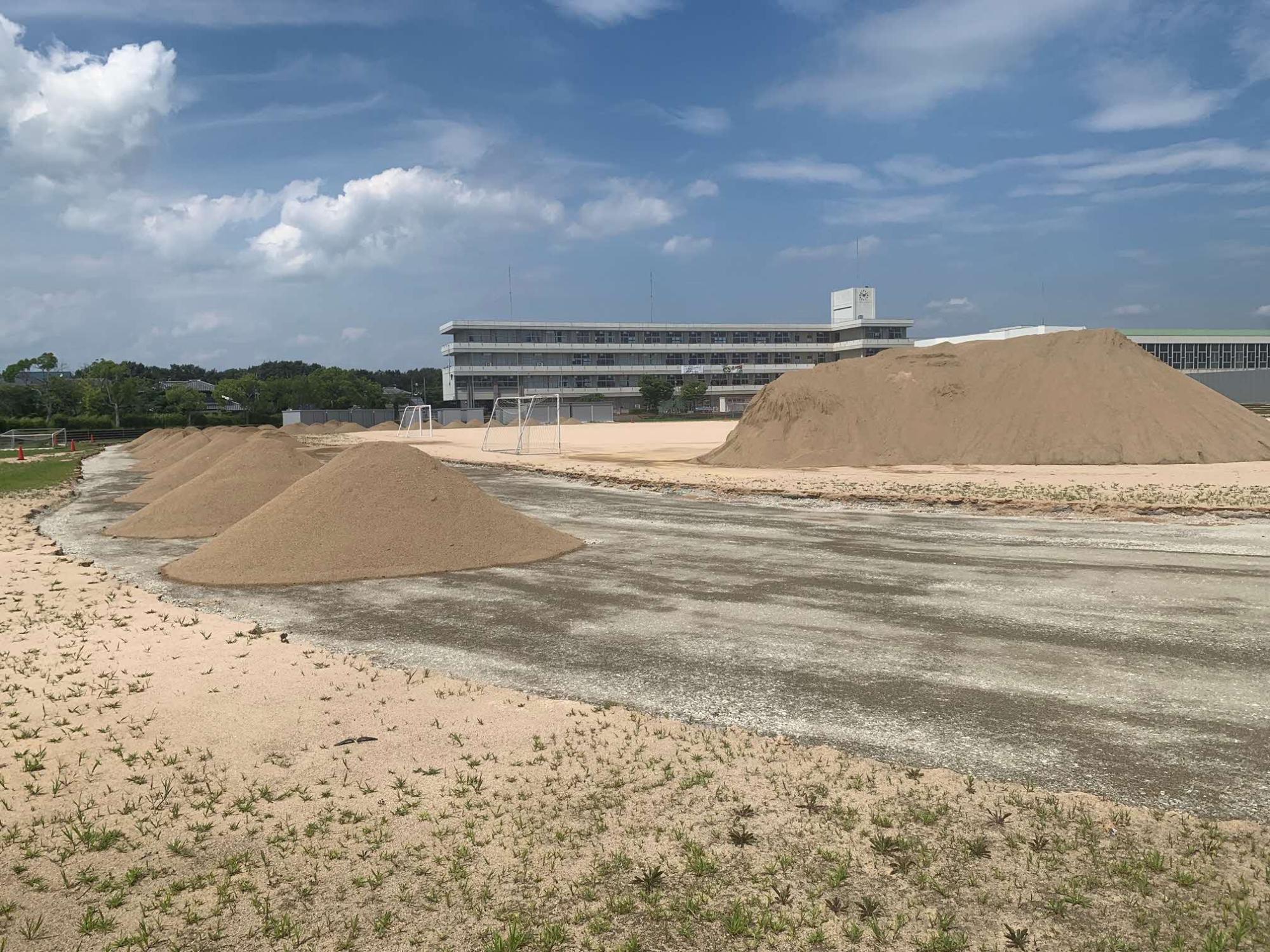

工事進捗(令和4年8月末)

工事進捗8月末
工事進捗8月末

増築校舎棟、交流棟及び体育館棟建設に先立ち、社中学校グラウンドの再整備を行いました。

安全祈願祭

安全祈願祭

7月18日

社地域小中一貫校建設工事着工にあたり、建設地(社中学校敷地内)において、安全祈願祭が行われました。

この記事に関するお問い合わせ先

加東市 教育委員会 こども未来部 小中一貫教育推進室
〒673-1493
兵庫県加東市社50番地 庁舎4階
電話番号:0795-43-0562
ファックス:0795-43-0559
メールフォームによるお問い合わせ
